هيكل مظلات المدارس: الأعمدة والقواعد والأنكرات قبل التنفيذ
عندما تسقط مظلة مدرسية، نادرًا ما يكون القماش هو السبب. القماش يتمزق ويُستبدل، أما الانهيار الحقيقي فيبدأ دائمًا من الأسفل: من قاعدة لم تُصب بالعمق الكافي، أو أنكرات وُضعت بعد صب الخرسانة بدل أن تُثبّت قبله، أو بليت قاعدة استند على سطح غير مستوٍ ففشل تحت أول عزم حقيقي.
المفارقة أن هذا الجزء بالذات هو الأقل ظهورًا في عروض الأسعار والأكثر عرضة للاختصار. القماش يُرى ويُقارن ويُساوم عليه؛ القاعدة تُدفن ولا يراها أحد بعد يوم الصب. ولأن الفرق بين تنفيذ صحيح وتنفيذ مختصر لا يظهر في السنة الأولى ولا الثانية، يصبح من السهل جدًا الاختصار فيه.
هذا الدليل يشرح — بلغة مفهومة لغير المهندس — ما الذي يحمل مظلة المدرسة فعليًا: كيف ينتقل الحمل من سطح التغطية إلى التربة، ما وظيفة كل عنصر في هذا المسار، وما الأسئلة التي يجب أن تُسأل قبل التوقيع على أي عقد تنفيذ.
محتويات المقال
- مسار الأحمال: من القماش إلى التربة
- ثلاثة أنظمة هيكلية شائعة في المدارس
- القاعدة الخرسانية: ما الذي تحت الأرض؟
- تقرير التربة بلغة غير هندسية
- الأنكرات وبليت القاعدة: الوصلة الحرجة
- الأعمدة: المقطع وما يعنيه
- الحماية من التآكل: القرار الذي يُتخذ مرة واحدة
- التمدد الحراري: الحركة التي يجب السماح بها
- التثبيت على المباني القائمة
- الوصلات: ملحومة أم مبرغية؟
- الرسومات التنفيذية: ما الذي تراه قبل التصنيع؟
- ستة أخطاء تنفيذية تظهر بعد سنة أو سنتين
- أين يصح التوفير وأين لا يصح؟
- كيف تُشرف على مرحلة القواعد دون أن تكون مهندسًا؟
- ماذا تستلم عند نهاية المشروع؟
- ما الذي يجب أن يحتويه العرض الفني؟
- عشرة أسئلة قبل التوقيع
- الأسئلة الشائعة عن هيكل مظلات المدارس

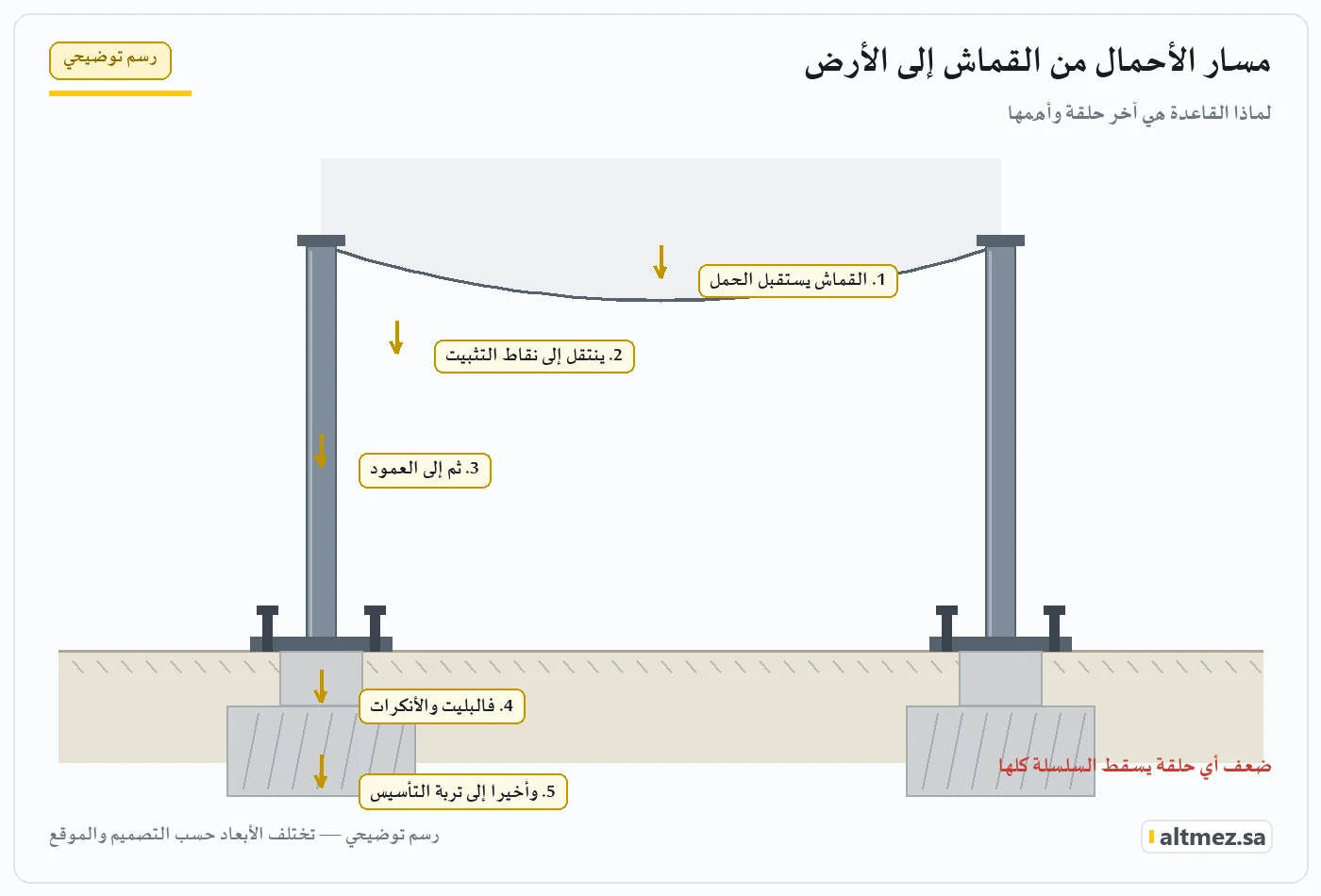

مسار الأحمال: من القماش إلى التربة
أي منشأ يعمل كسلسلة. الحمل يبدأ من نقطة ويجب أن يصل إلى الأرض عبر عناصر متتابعة، وقوة السلسلة هي قوة أضعف حلقة فيها. في المظلة المدرسية، المسار كالتالي:

- سطح التغطية يستقبل الحمل: وزنه الذاتي، ضغط الرياح ورفعها، وأحيانًا حمل الماء المتجمّع.
- نقاط التثبيت والحواف تجمع هذا الحمل الموزّع وتحوّله إلى قوى مركّزة عند عدد محدود من النقاط.
- الجوائز والكمرات تنقل تلك القوى أفقيًا إلى الأعمدة.
- العمود ينقلها رأسيًا إلى الأسفل، ومعها العزم الناتج عن الرياح.
- بليت القاعدة والأنكرات ينقلان القوة والعزم من المعدن إلى الخرسانة.
- القاعدة الخرسانية توزّع الحمل على مساحة أكبر وتقاومه بوزنها الذاتي.
- التربة تستقبل الحمل النهائي.
الملاحظة الجوهرية: الحلقات السبع ليست متساوية في احتمال الفشل. الحلقات من 1 إلى 4 مرئية وقابلة للفحص والإصلاح في أي وقت. الحلقتان 5 و6 مدفونتان جزئيًا أو كليًا، وتصحيحهما بعد التنفيذ مكلف جدًا. لذلك فإن الاهتمام يجب أن يتركّز حيث التصحيح أصعب، لا حيث الفحص أسهل.
الرفع لا الضغط: الحمل الذي يفاجئ الجميع
الحدس يقول إن المظلة تضغط على الأرض، فالمطلوب قاعدة تحملها. لكن الحمل الحاكم في تصميم مظلات المملكة ليس وزنها — بل قوة الرياح التي ترفعها. الهواء المار فوق سطح مائل أو منحنٍ يولّد فرق ضغط يسحب المظلة للأعلى، تمامًا كجناح الطائرة.
وهذا يقلب معادلة التصميم: المظلة خفيفة الوزن نسبيًا، فوزنها لا يكفي لمقاومة الرفع. من يقاوم فعلًا هو وزن القاعدة الخرسانية والتربة فوقها، منقولًا عبر الأنكرات. لهذا السبب تحديدًا تكون القاعدة في مظلة خفيفة أكبر مما يتوقعه غير المختص — ليست لحمل الوزن، بل لمنع الاقتلاع.



ثلاثة أنظمة هيكلية شائعة في المدارس
قبل الحديث عن المقاسات والسماكات، يجب تحديد النظام. النظام هو الذي يقرر أين تقف الأعمدة وكيف تتصرف القواعد، وتغييره بعد بدء التنفيذ يعني إعادة كل شيء من البداية.
النظام الأول: أعمدة على الجانبين وجائز بينهما
أبسط الأنظمة وأكثرها اقتصادًا. عمودان متقابلان يحملان جائزًا، وتتكرر الوحدة لتغطية المساحة المطلوبة. الحمل يتوزع على قاعدتين لكل باكية، والعزم على كل قاعدة محدود لأن العمود مقيّد من الأعلى بالجائز.
عيبه الوحيد — وهو عيب تشغيلي لا إنشائي — أن الأعمدة تقف داخل المساحة المغطاة. في ساحة اصطفاف هذا مقبول؛ في ملعب أو ممر ضيق قد يكون غير مقبول إطلاقًا.
النظام الثاني: الكابولي من جانب واحد
صف واحد من الأعمدة، والمظلة تمتد منه إلى جانب واحد أو إلى الجانبين. الميزة أن المساحة المغطاة تبقى خالية تمامًا من الأعمدة، وهو ما يجعله الخيار الطبيعي للمداخل ومناطق الإنزال والممرات.
الثمن الإنشائي كبير: كل العزم ينتقل إلى قاعدة واحدة، والعمود يعمل كذراع طويل. هذا يعني قواعد أكبر بوضوح، وأعمدة أثقل، وحساسية أعلى لأي خطأ في التنفيذ. الكابولي المنفَّذ جيدًا ممتاز؛ والكابولي المنفَّذ باختصار هو أول ما يفشل في أي موقع.
النظام الثالث: الشد الإنشائي
هنا يتغيّر المنطق كله. القماش ليس غطاءً محمولًا على هيكل، بل عنصر إنشائي مشدود يشارك في حمل نفسه. الهيكل المعدني يتحول إلى أعمدة وأذرع وكابلات تُبقي القماش تحت شد دائم في اتجاهين متعاكسين.
الميزة أشكال ممتدة تغطي مساحات واسعة بعدد أعمدة أقل، وسلوك ممتاز أمام تجمّع المياه بسبب الانحناء المزدوج. المقابل أن التصميم أدق، والتنفيذ أقل تسامحًا مع الخطأ، وأي ارتخاء في الشد يغيّر توزيع القوى على الهيكل كله لا على القماش وحده. تفاصيل هذا النظام في صفحة مظلات الشد الإنشائي.
| النظام | حجم القواعد نسبيًا | خلو المساحة من الأعمدة | حساسية التنفيذ |
|---|---|---|---|
| أعمدة جانبية وجائز | الأصغر | لا — أعمدة داخل المساحة | منخفضة |
| كابولي | الأكبر | نعم — تمامًا | مرتفعة |
| شد إنشائي | متوسط إلى كبير | جزئيًا — أعمدة قليلة | الأعلى |

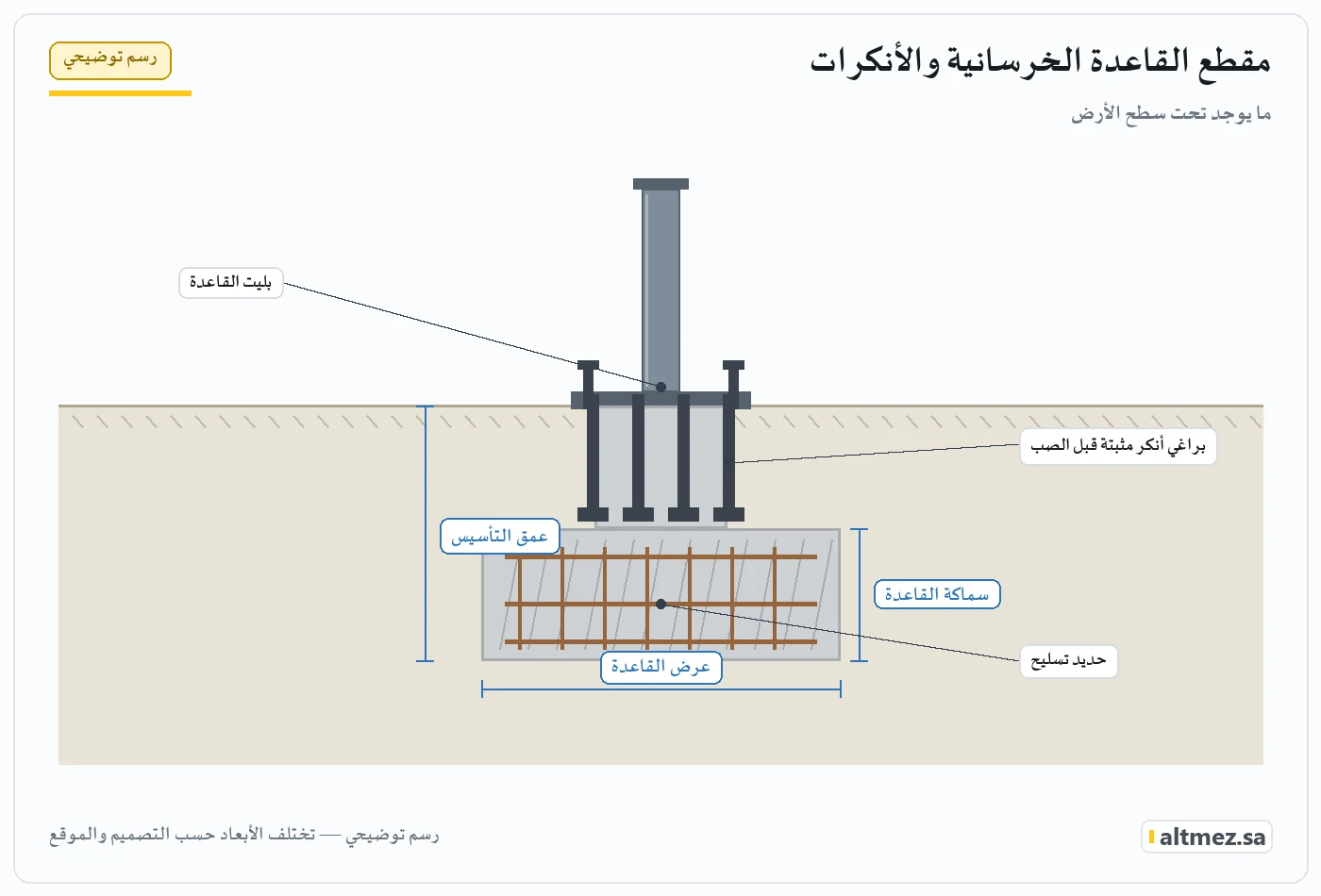

القاعدة الخرسانية: ما الذي تحت الأرض؟
القاعدة المنفردة تحت عمود المظلة تؤدي ثلاث وظائف في آن واحد، ولكل وظيفة متطلب مختلف:

- توزيع الحمل الرأسي على مساحة كافية من التربة — يحكمه عرض القاعدة.
- مقاومة الانقلاب الناتج عن عزم الرياح — يحكمه وزن القاعدة وعمقها والردم فوقها.
- تثبيت الأنكرات بطول تشرّب كافٍ داخل الخرسانة — يحكمه العمق وتفاصيل التسليح.
هذه الوظائف الثلاث تفسّر لماذا لا يوجد «مقاس قاعدة قياسي» يصلح لكل موقع. القاعدة التي تكفي لمظلة صغيرة على تربة صخرية لا تكفي للمظلة نفسها على تربة رملية سائبة، ولا تكفي لمظلة كابولية بنفس المساحة لأن العزم فيها أكبر بكثير.
| ما يؤثر في حجم القاعدة | الاتجاه | لماذا |
|---|---|---|
| مساحة التغطية لكل عمود | كلما زادت زاد الحجم | مساحة أكبر تعني قوة رفع أكبر |
| ارتفاع العمود | كلما زاد زاد الحجم | ذراع أطول يعني عزمًا أكبر عند القاعدة |
| نوع النظام (كابولي أم بين عمودين) | الكابولي يحتاج أكبر | العزم كله على قاعدة واحدة |
| قدرة تحمّل التربة | تربة أضعف تعني قاعدة أوسع | الحمل يوزَّع على مساحة أكبر |
| وجود ردم فوق القاعدة | الردم يسمح بحجم أقل | وزنه يشارك في مقاومة الاقتلاع |
| قرب خدمات أو أساسات قائمة | يفرض شكلًا مختلفًا | قد تُستبدل بقاعدة مشتركة |
تنبيه مهم: الأبعاد الفعلية للقواعد والتسليح تُحدَّد بحساب إنشائي يعتمد على تقرير التربة وأحمال الموقع، ولا تُؤخذ من جدول عام في مقال. ما نعرضه هنا هو منطق التصميم لتفهم ما تقرأه في العرض الفني، لا بديل عن التصميم نفسه.
لماذا تختلف التربة في المدارس تحديدًا؟
ساحات المدارس غالبًا مردومة. أي أن الطبقة العلوية ليست تربة طبيعية بل ردم أُحضر أثناء إنشاء المبنى، وقد لا يكون مدكوكًا بالدرجة الكافية. الحفر لقاعدة مظلة في ساحة مردومة قد يكشف طبقة سائبة على عمق متر أو أكثر، وهو ما يغيّر عمق القاعدة المطلوب تمامًا.
لهذا فإن سؤالًا واحدًا يستحق أن يُطرح على أي مقاول قبل التعاقد: ماذا ستفعل إذا وجدت ردمًا سائبًا عند الحفر؟ الإجابة الجيدة تتضمن خطة واضحة — الاستمرار في الحفر حتى طبقة صالحة، أو إحلال ودك، أو تعديل التصميم. الإجابة السيئة هي الصمت، لأنها تعني عمليًا الصب فوق ما وُجد.
هل لديك مشروع مظلات مدرسية قيد الدراسة؟
فريق التميز يقوم بالمعاينة ورفع المقاسات ويوضح متطلبات القواعد قبل تقديم العرض — لا مفاجآت أثناء التنفيذ.
تقرير التربة بلغة غير هندسية
في المشاريع الكبيرة يوجد تقرير تربة. في مشاريع المظلات المدرسية كثيرًا ما لا يوجد، فيُبنى التصميم على افتراض. الافتراض ليس خطأً بالضرورة — لكنه يجب أن يكون معلنًا لا مخفيًا.
ما يهمك من التربة كمالك أو كإدارة مدرسة يمكن اختصاره في ثلاثة أسئلة:
- ما قدرة التربة على التحمّل؟ هذا الرقم يحدد المساحة التي يجب أن توزَّع عليها الأحمال. تربة أضعف تعني قاعدة أوسع لنفس المظلة.
- هل الطبقة العلوية ردم أم تربة طبيعية؟ وإن كانت ردمًا، فما عمقه؟ الردم غير المدكوك لا يُبنى عليه، ويجب اختراقه أو إحلاله.
- هل توجد مياه جوفية أو أملاح؟ يؤثران في نوع الخرسانة المستخدمة وفي حماية الحديد المدفون.
إن لم يتوفر تقرير، فالبديل المعقول هو جسّة استكشافية بسيطة عند أول موضع حفر قبل اعتماد التصميم للباقي. حفرة واحدة تكشف الكثير: طبيعة الطبقات، سهولة الحفر، وجود ردم، ووجود خدمات مدفونة. وهي أرخص بكثير من اكتشاف المشكلة بعد صب كل القواعد.
نقطة تُهمل كثيرًا في المدارس تحديدًا: مواسير الري وشبكات التصريف. الساحات المزروعة أو التي كانت مزروعة سابقًا تحتوي غالبًا شبكة ري ضحلة غير موثّقة. الاصطدام بها أثناء الحفر يعطّل يومًا كاملًا ويفتح بندًا خارج العقد إن لم يكن قد نوقش مسبقًا.

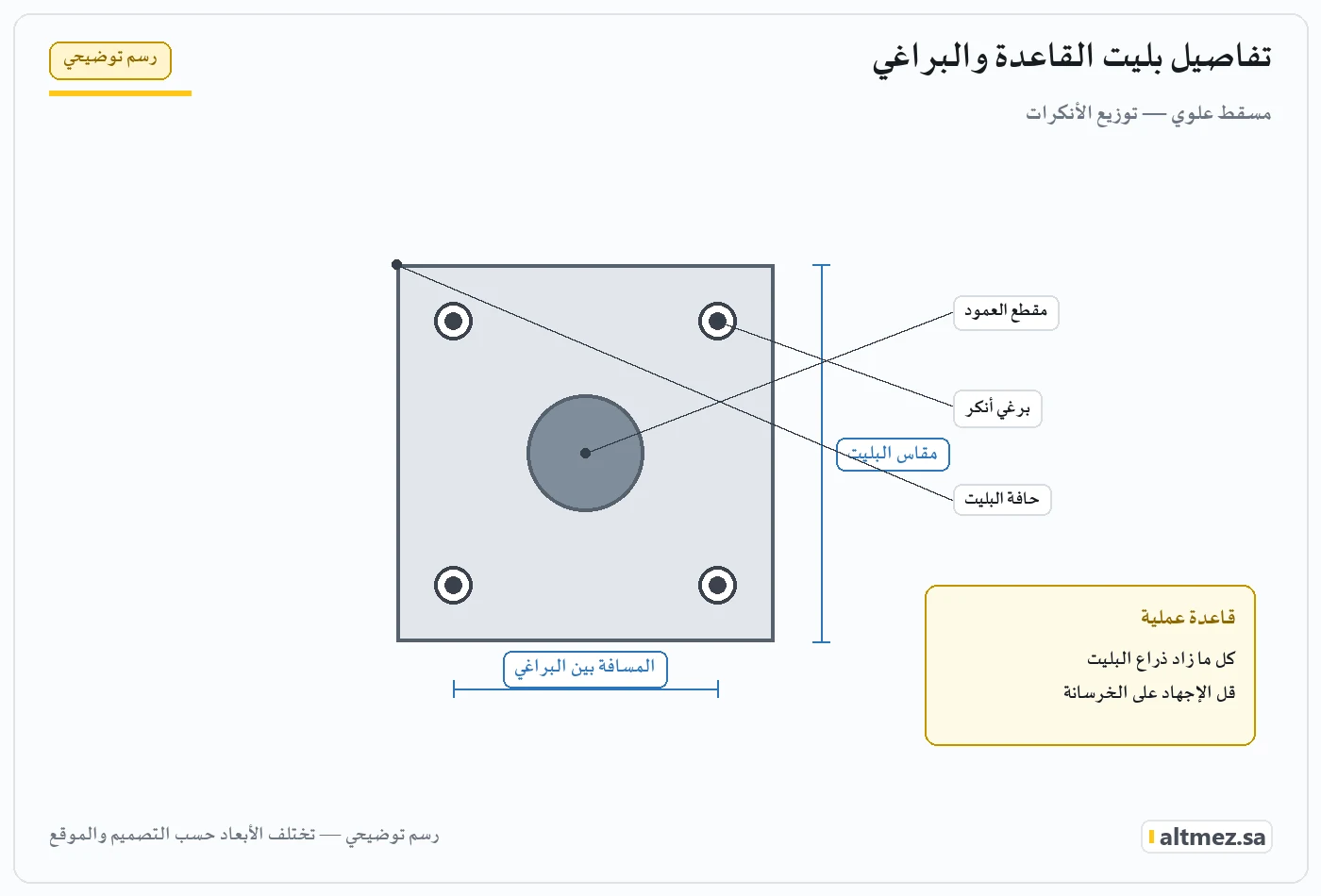

الأنكرات وبليت القاعدة: الوصلة الحرجة
هنا يلتقي المعدن بالخرسانة، وهنا يقع أكثر من نصف مشكلات التنفيذ التي نعاينها في مظلات قائمة. بليت القاعدة صفيحة معدنية ملحومة بأسفل العمود، مثقوبة لتمر منها الأنكرات المغروسة في الخرسانة، وتُربط بصواميل.

أنكرات مسبقة أم لاحقة؟
هناك طريقتان لوضع الأنكرات، والفرق بينهما جوهري:
| الطريقة | كيف تتم | المتطلب الحاسم | متى تُستخدم |
|---|---|---|---|
| أنكرات مسبقة الصب | تُثبّت في قالب قبل صب الخرسانة | دقة الموقع — لا مجال للتصحيح بعد الصب | الوضع الافتراضي والأفضل |
| أنكرات كيميائية لاحقة | يُثقب في خرسانة متصلّبة ثم تُلصق براتنج | نظافة الثقب ومنتج معتمد وتنفيذ دقيق | على خرسانة قائمة أو لتصحيح خطأ |
الأنكر الكيميائي حل هندسي مشروع تمامًا عند استخدامه في مكانه الصحيح وبمنتج مناسب وتنفيذ سليم. لكنه يصبح مشكلة عندما يُستخدم لتغطية خطأ: قاعدة صُبّت في الموضع الخطأ، فيُثقب فيها ويُلصق. النتيجة أن الوصلة تعتمد كليًا على نظافة الثقب من غبار الحفر — وهي خطوة تُختصر كثيرًا في الميدان لأن أحدًا لن يراها.
المونة تحت البليت
البليت لا يستند مباشرة على الخرسانة. تُترك مسافة صغيرة تُملأ بمونة عدم انكماش بعد ضبط استواء العمود. هذه الخطوة الصغيرة تؤدي وظيفتين: نقل الضغط بالتساوي على كامل مساحة البليت، ومنع بقاء فراغ رطب يبدأ منه الصدأ.
إهمال هذه الخطوة — وهو شائع — يعني أن الحمل ينتقل عبر نقاط تلامس عشوائية بدل مساحة كاملة، وأن فراغًا رطبًا دائمًا يتشكّل تحت المعدن. أول علامة على ذلك هي خط الصدأ البني النازل على جانب القاعدة بعد سنتين أو ثلاث.

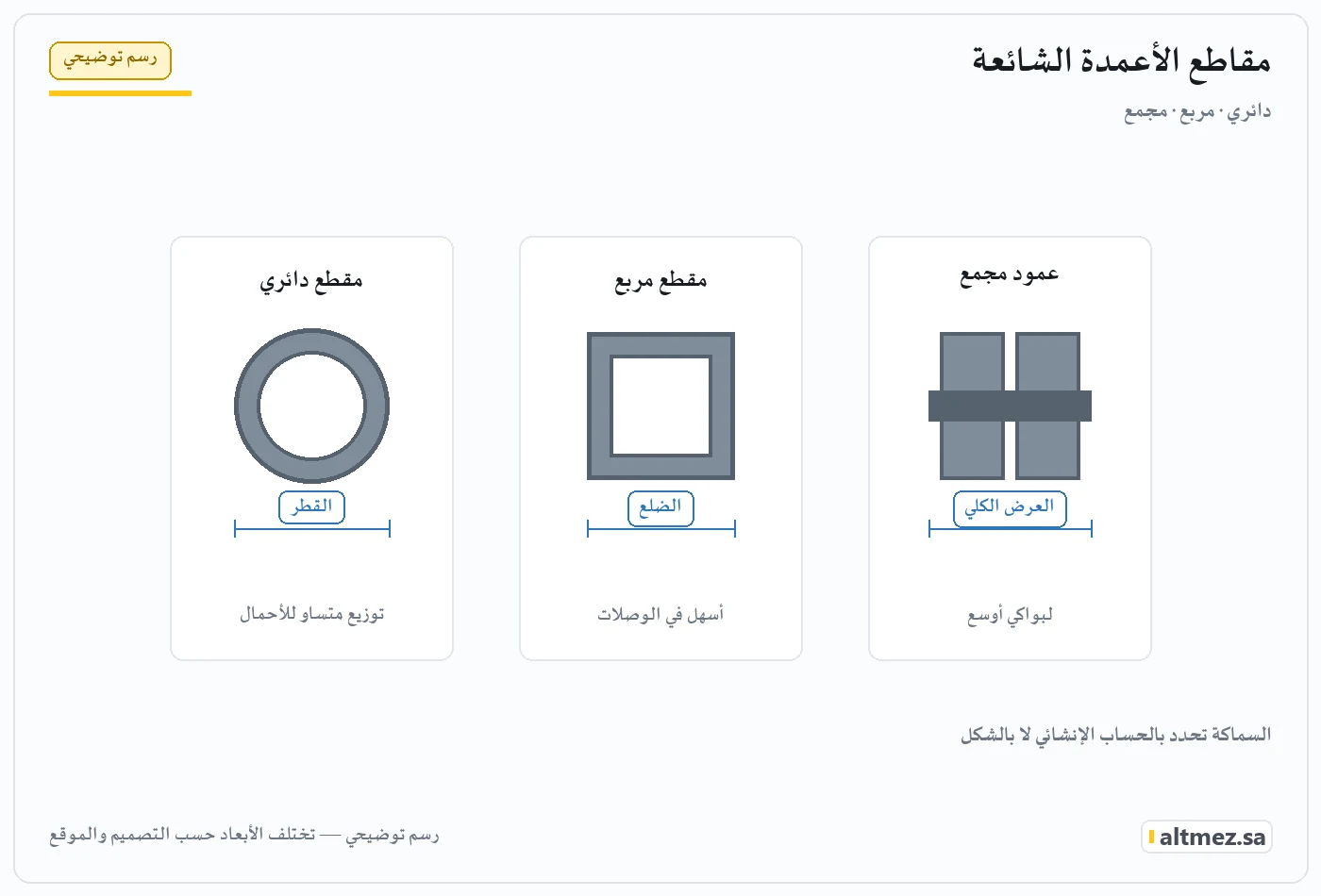

الأعمدة: المقطع وما يعنيه
شكل مقطع العمود ليس اختيارًا جماليًا فقط. لكل مقطع سلوك مختلف تحت الأحمال، وخصوصًا تحت العزم الذي يأتي من اتجاهات متغيرة كما هي حال الرياح.

| المقطع | الميزة | الاعتبار | الاستخدام الشائع |
|---|---|---|---|
| دائري (ماسورة) | سلوك متساوٍ في كل الاتجاهات | تفاصيل الوصل أصعب | مظلات مكشوفة ومظلات شد |
| مربع / مستطيل | سهولة الوصل واللحام والتثبيت | أقوى في اتجاه وأضعف في آخر | الأكثر شيوعًا في المدارس |
| مجمّع (عنصران مربوطان) | صلابة عالية بارتفاعات كبيرة | عدد وصلات أكبر ونقاط تفتيش أكثر | البواكي الطويلة والملاعب |
| مقطع مفرود (I / H) | كفاءة عالية في اتجاه واحد | يحتاج تدعيمًا جانبيًا | أنظمة الكمرات الطويلة |
الملاحظة العملية: المقطع المربع هو الأكثر انتشارًا في المدارس لأسباب تنفيذية بحتة — سهولة اللحام والوصل والطلاء. لكنه ليس متساوي المقاومة في كل الاتجاهات، ولهذا يجب أن يُوجَّه بحيث يكون بعده الأكبر في اتجاه الرياح السائدة أو في اتجاه أكبر عزم متوقع. توجيه عمود مربع بشكل عشوائي يهدر جزءًا من قدرته دون أن يشعر أحد.
السماكة قبل المقاس
في مقارنة العروض، ينظر أغلب الناس إلى مقاس العمود ويتجاهلون سماكة جداره. هذا خطأ مكلف. عمودان بنفس المقاس الخارجي وسماكتين مختلفتين يختلفان في القدرة والوزن والسعر بشكل كبير. المقاس الخارجي هو ما يُرى، والسماكة هي ما يحمل.
لهذا فإن أي عرض فني جاد يذكر المقاس والسماكة معًا لكل عنصر: الأعمدة، الجوائز، الكمرات الثانوية. عرض يذكر «أعمدة حديد» بلا مواصفة ليس عرضًا فنيًا — هو رقم بلا محتوى، ولا يمكن مقارنته بعرض آخر.



الحماية من التآكل: القرار الذي يُتخذ مرة واحدة
يمكن إصلاح القماش لاحقًا، ويمكن إعادة الشد، ويمكن حتى تقوية عنصر ضعيف. لكن نظام الحماية من التآكل يُقرَّر عند التصنيع، وتغييره لاحقًا يعني تفكيك المنشأ أو معالجة موضعية دائمة التكرار.
- تجهيز السطح هو العامل الأول بلا منافس. أي طلاء فوق سطح غير نظيف أو غير مجهّز سيفشل بغض النظر عن جودته. سفع أو تنظيف ميكانيكي مناسب قبل أي طبقة.
- الجلفنة تعطي حماية طويلة الأمد، وهي الخيار الأفضل للعناصر المعرضة للرطوبة أو القريبة من الأرض.
- الطلاء الإلكتروستاتيكي يعطي سطحًا متجانسًا ومظهرًا نظيفًا ومقاومة جيدة، لكنه يعتمد كليًا على جودة التجهيز تحته.
- النظام المركّب — جلفنة ثم طلاء — هو الأعلى أداءً والأعلى تكلفة، ويُستخدم عادة في العناصر الحرجة أو في البيئات القاسية.
- مواضع اللحام الميداني تحتاج معالجة خاصة بعد اللحام. اللحام يحرق أي حماية سابقة موضعيًا، وترك هذه المواضع بلا معالجة يخلق نقاط بدء تآكل مضمونة.
ملاحظة تنفيذية تُهمل كثيرًا: المقاطع المغلقة يجب أن تبقى مغلقة. ماسورة مفتوحة من الأعلى تجمع مياه المطر داخلها، ويبدأ التآكل من الداخل حيث لا يمكن فحصه ولا معالجته. إغلاق أطراف المقاطع بأغطية ملحومة تفصيلة صغيرة الكلفة عظيمة الأثر.
التمدد الحراري: الحركة التي يجب السماح بها
المعدن يتمدد بالحرارة وينكمش بالبرودة. في مناخ تصل فيه فروق الحرارة اليومية إلى عشرين درجة أو أكثر، ويصل فيه سطح المعدن المعرّض للشمس إلى درجات أعلى بكثير من حرارة الهواء، تصبح هذه الحركة يومية ومستمرة طوال عمر المنشأ.
في مظلة طولها عشرات الأمتار، الحركة الناتجة ليست مهملة. إن كان المنشأ مقيّدًا تمامًا من كل الاتجاهات، فالحركة الممنوعة تتحول إلى إجهاد داخلي. النتائج المعتادة:
- ارتخاء البراغي بفعل دورات التمدد والانكماش المتكررة — وهو السبب الحقيقي وراء الحاجة إلى جدول ربط دوري.
- أصوات طقطقة في ساعات الصباح والمساء، عند أكبر معدل تغيّر في الحرارة. صوت متكرر في وقت ثابت من اليوم مؤشر على حركة حرارية لا على عطل.
- تشقق الطلاء عند الوصلات المقيّدة.
- إجهاد إضافي على القواعد في المنشآت الطويلة المقيّدة من الطرفين.
الحل التصميمي هو السماح بالحركة في مواضع محددة: ثقوب بيضاوية في بعض الوصلات، أو فواصل حركة في المنشآت الطويلة، أو تفاصيل تسمح بانزلاق محدود. هذه تفاصيل لا يراها المالك ولا تظهر في عرض السعر، لكنها الفرق بين منشأ يهدأ بعد أول سنة ومنشأ يظل يُصدر أصواتًا ويحتاج ربطًا كل موسم.
الأمر نفسه ينطبق على القماش: النسيج يتمدد بالحرارة ويرتخي قليلًا في الظهيرة ثم يشد في الليل. هذا سلوك طبيعي لا عيب، ولهذا يُضبط الشد في ظروف معتدلة لا في ذروة الحر ولا في أبرد ساعات الليل.
التثبيت على المباني القائمة
كثير من مظلات المدارس لا تقف بمعزل، بل تلامس مبنى قائمًا: مظلة ممر تبدأ من جدار، أو مظلة مدخل تستند جزئيًا على واجهة، أو تغطية تتصل بحافة سطح. هذه الحالة تبدو أبسط لأنها توفّر صفًا من الأعمدة، لكنها في الحقيقة أدق من المظلة المستقلة.
السبب أن الجدار لم يُصمَّم أصلًا لاستقبال هذه الأحمال. جدار بلوك غير حامل قد يبدو صلبًا تمامًا وهو غير قادر على تحمّل شدّ الأنكرات تحت رياح رافعة. القاعدة العملية: لا يُثبَّت حمل إنشائي على جدار قبل معرفة ما وراءه — هل هو عنصر خرساني حامل، أم بلوك، أم قشرة على هيكل؟
| المسند | الملاءمة | ما يجب فحصه أولًا |
|---|---|---|
| عمود أو كمرة خرسانية | الأنسب | موضع العنصر الحقيقي خلف التشطيب |
| جدار خرساني مسلح | مناسب غالبًا | السماكة والتسليح ومواضع الفتحات |
| جدار بلوك | غير مناسب للأحمال الأساسية | يحتاج عنصر تدعيم أو عمود مستقل |
| حافة سطح أو جسر | حالة خاصة | أثر الحمل الجديد على المنشأ القائم |
مسألة ثانية لا تقل أهمية: الفصل عن الواجهة. التقاء المظلة بالمبنى يخلق نقطة يجتمع فيها الماء ويتسرّب إلى داخل الجدار إن لم تُعالج التفصيلة. الحل ليس معقدًا — قطعة تغطية علوية ومعالجة مانعة عند الالتقاء — لكن إهماله يُنتج بقعة رطوبة داخل فصل دراسي بعد أول موسم مطر، ويُنسب الخطأ عادة إلى المبنى لا إلى المظلة.
ولهذا فإن أي عمل يلامس المبنى يستحق أن يُذكر صراحةً في العقد: كيف ستُعالج نقطة الالتقاء، وما مسؤولية المقاول عن أي أثر على الواجهة أو التشطيب الداخلي.
الوصلات: ملحومة أم مبرغية؟
سؤال يتكرر، وإجابته ليست تفضيلًا بل ملاءمة:
| النوع | ما يميزه | ما يتطلبه |
|---|---|---|
| لحام في الورشة | جودة عالية وظروف مضبوطة | تصنيع دقيق مسبق ونقل قطع كاملة |
| لحام في الموقع | مرونة في التعامل مع فروق القياس | ظروف ميدانية أصعب ومعالجة بعد اللحام |
| وصلة مبرغية بفلنجات | قابلة للفك والفحص وإعادة الشد | دقة في التصنيع وجدول ربط دوري |
النمط العملي الأكثر نجاحًا في المشاريع المدرسية هو: أقصى قدر من التصنيع في الورشة، وأقل قدر من اللحام في الموقع. السبب ليس تقنيًا فقط بل تشغيلي أيضًا — اللحام الميداني داخل مدرسة يعني شررًا ودخانًا وضجيجًا وحاجة لعزل أوسع للمنطقة، وهي اعتبارات تفصيلها في دليل تنفيذ مظلات المدارس أثناء الدوام.
الرسومات التنفيذية: ما الذي تراه قبل التصنيع؟
بين اعتماد العرض وبدء العمل توجد مرحلة يتجاهلها كثيرون: الرسومات التنفيذية. هذه ليست مخططات التصميم، بل الرسومات التي يعمل عليها المصنع فعليًا — أين يُقطع كل عنصر، وأين تُثقب الفلنجات، وكيف تلتقي القطع.
مراجعة هذه الرسومات قبل التصنيع هي آخر لحظة يمكن فيها تصحيح خطأ بلا تكلفة. بعدها يصبح التصحيح إعادة تصنيع أو معالجة ميدانية، وكلاهما مكلف ومزعج.
ما يستحق التدقيق فيه بالتحديد، حتى من غير المتخصص:
- مواضع الأعمدة مقابل الواقع. ضع المخطط بجانب صورة للساحة وتأكد أن كل عمود يقع حيث تتوقعه — لا في منتصف ممر، ولا أمام باب، ولا فوق غرفة تفتيش.
- الارتفاعات الصافية. الرسم يذكر ارتفاعًا من منسوب معيّن؛ تأكد أن هذا المنسوب هو سطح الأرض النهائي لا منسوب الردم الحالي.
- اتجاه الميل ومخارج الماء. إلى أين يذهب الماء؟ إن كان المخرج فوق مسار مشاة أو أمام باب، فالوقت الآن لتغييره لا بعد أول مطرة.
- مسافات الأمان. بُعد الأعمدة عن الأبواب ومخارج الطوارئ ومسارات الحركة اليومية.
- التعارض مع القائم. أعمدة إنارة، أشجار، غرف كهرباء، تكييف، خزانات — كلها موجودة في الواقع وقد تكون غائبة عن الرسم.



ملاحظة عملية أخيرة: اطلب أن تُعتمد الرسومات التنفيذية بتوقيع مكتوب من الطرفين قبل بدء التصنيع. هذه الخطوة البسيطة تحوّل النقاش لاحقًا من «هكذا فهمنا» إلى مستند واضح، وتحمي الطرفين معًا. أغلب الخلافات في مشاريع المظلات ليست خلافًا على الجودة — بل على ما كان مفهومًا من كل طرف.

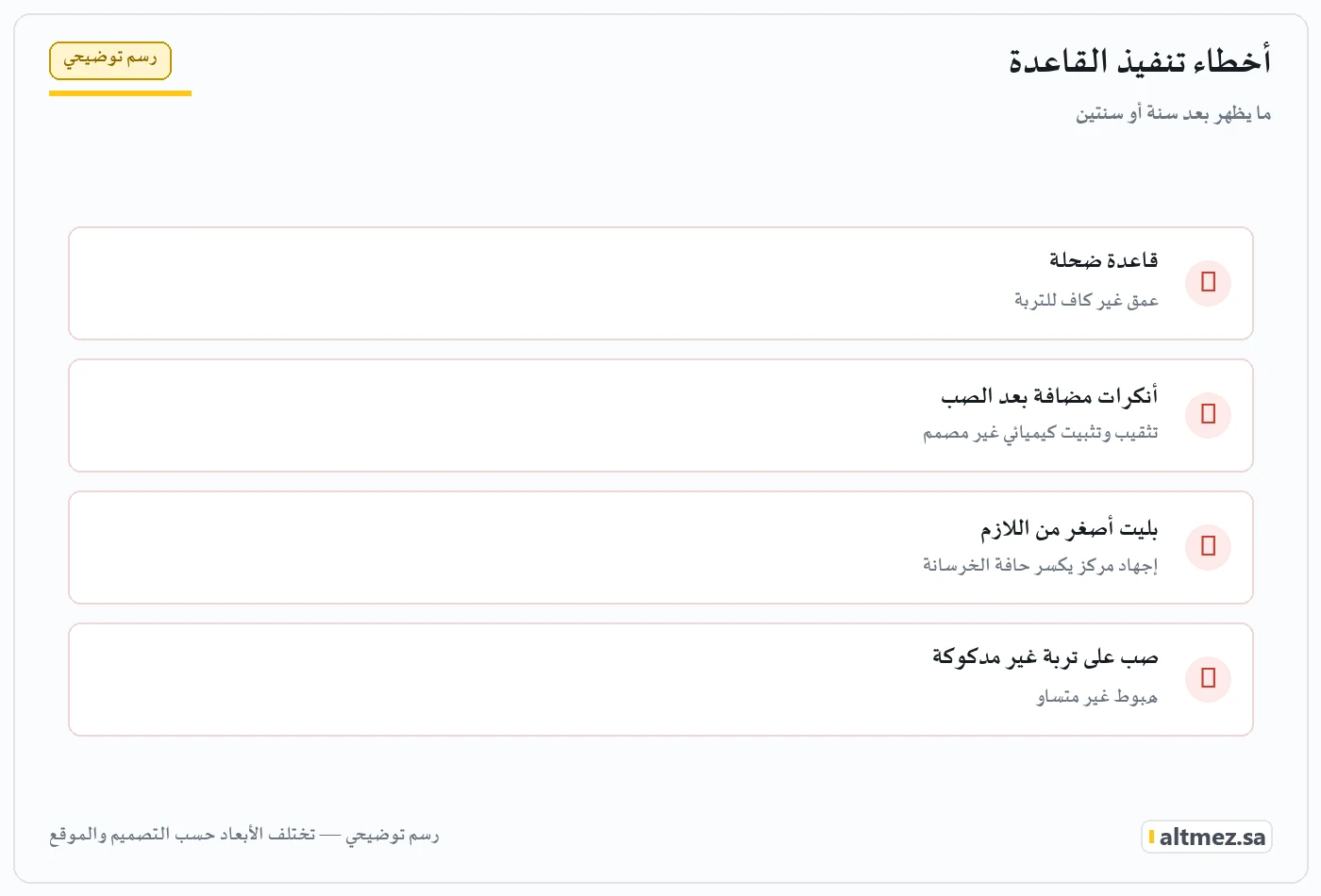

ستة أخطاء تنفيذية تظهر بعد سنة أو سنتين

- عمق حفر أقل من المطلوب. السبب دائمًا نفسه: تربة صلبة أو ضيق وقت. النتيجة قاعدة لا تملك وزنًا كافيًا لمقاومة الاقتلاع، وتظهر كشرخ يشع حول العمود بعد أول موسم رياح قوي.
- صب على تربة غير مدكوكة. القاعدة تهبط قليلًا وبشكل غير متساوٍ، فيميل العمود ميلًا بسيطًا يتضخم بصريًا عند طرف المظلة.
- أنكرات في غير موضعها ثم تصحيح بالقوة. عندما لا تطابق ثقوب البليت مواضع الأنكرات، يلجأ البعض إلى توسيع الثقوب أو ثني الأنكرات. كلا الحلين يقلّل قدرة الوصلة على نقل العزم.
- غياب المونة تحت البليت. فراغ رطب دائم ونقل حمل عبر نقاط لا عبر مساحة.
- مقاطع مفتوحة من الأعلى. تجمع الماء وتصدأ من الداخل، ولا تُكتشف إلا متأخرًا.
- ربط الصواميل قبل ضبط الاستواء. يُثبّت العمود على وضع مائل قليلًا، ويصبح هذا الميل دائمًا ومصدرًا لإجهاد إضافي طوال العمر.
القاسم المشترك بين الستة: كلها تحدث في يوم واحد أو يومين من عمر المشروع، وكلها غير مرئية بعد أسبوع من التسليم، وكلها مكلفة التصحيح لاحقًا. لهذا فإن أهم يوم في مشروع المظلة ليس يوم رفع الهيكل — بل يوم الحفر والصب.
أين يصح التوفير وأين لا يصح؟
الميزانيات محدودة دائمًا، والاختيار بين البنود واقع لا يمكن تجاهله. لكن ليست كل بنود المظلة متساوية في أثر التوفير عليها. التقسيم العملي:
| البند | هل يصح التوفير فيه؟ | السبب |
|---|---|---|
| عمق القاعدة والتسليح | لا | غير قابل للتصحيح بعد الصب |
| نوع الأنكرات وتنفيذها | لا | الوصلة الحرجة في المسار كله |
| تجهيز السطح قبل الطلاء | لا | يحدد عمر الحماية بالكامل |
| سماكة الأعمدة | لا | تحدد القدرة وغير قابلة للزيادة لاحقًا |
| مستوى التشطيب واللون | نعم | مسألة مظهر لا أداء |
| الإضاءة والإضافات | نعم — تؤجَّل | يمكن تنفيذها لاحقًا بلا تفكيك |
| مساحة التغطية | نعم — على مراحل | التوسعة لاحقًا ممكنة إن خُطط لها |
| خامة التغطية | بحذر | قابلة للاستبدال، لكنها تحدد الظل والعمر |
الفكرة الجامعة بسيطة: وفّر في ما يمكن تغييره لاحقًا، لا في ما يُدفن. تنفيذ المشروع على مراحل — قواعد وهيكل كاملين لكامل المساحة المستهدفة، وتغطية على مرحلتين — أفضل بكثير من تنفيذ كامل المساحة بقواعد مختصرة. الأول يؤجّل الظل؛ الثاني يؤجّل المشكلة.
وإن كان التخطيط على مراحل واردًا، فالقرار الذي يجب اتخاذه من اليوم الأول هو الموضع النهائي للأعمدة، لأن إضافة باكية جديدة إلى شبكة قائمة أسهل بمراحل من إعادة توزيع أعمدة صُبّت قواعدها. تفاصيل تخطيط الشبكة في مقاسات مظلات المدارس، ومقارنة نطاقات التكلفة على مستوى الأنظمة في صفحة أسعار المظلات.
كيف تُشرف على مرحلة القواعد دون أن تكون مهندسًا؟
لست بحاجة إلى خلفية هندسية لتلاحظ أهم المؤشرات. أربع لحظات فقط تستحق حضورك أو حضور من ينوب عنك:
- بعد الحفر وقبل الصب. انظر إلى الحفرة: هل عمقها مطابق لما في العرض؟ هل قاعها نظيف من الردم المتساقط؟ صوّرها بمقياس واضح — مسطرة أو متر — في الصورة.
- عند وضع حديد التسليح والأنكرات. هل الأنكرات مثبّتة في قالب أم موضوعة باليد؟ القالب علامة جودة مباشرة.
- أثناء الصب. هل الخرسانة جاهزة من محطة أم مخلوطة في الموقع؟ وهل تُدمك بهزاز أم تُترك؟
- بعد رفع الأعمدة. هل ضُبط الاستواء بميزان قبل الربط النهائي؟ وهل صُبّت المونة تحت البليت؟
أربع صور موثّقة من هذه اللحظات تساوي عشرات الصفحات من الشروط الفنية، لأنها تسجّل ما حدث فعلًا لا ما كان مفترضًا أن يحدث. وهي أيضًا ما ستحتاجه بعد خمس سنوات إن ظهرت مشكلة ودار نقاش حول سببها.



ماذا تستلم عند نهاية المشروع؟
التسليم في أغلب مشاريع المظلات هو نظرة عامة وتوقيع. هذا يكفي حتى تظهر أول مشكلة، وعندها يتبيّن أن لا أحد يملك معلومة واحدة موثّقة عن المنشأ. ما يستحق أن يُطلب:
- مخطط تنفيذي كما نُفِّذ يوضح مواضع الأعمدة الفعلية وأبعاد المظلة. المواضع الفعلية تختلف أحيانًا عن المخطط بسبب مفاجآت الموقع، والمهم أن يُوثَّق ما نُفِّذ لا ما خُطِّط.
- مواصفات ما استُخدم فعلًا: مقاطع وسماكات الحديد، نوع الخرسانة، نوع الأنكرات، نظام الحماية، ومواصفة خامة التغطية.
- صور مرحلة القواعد — الحفر، التسليح، الأنكرات، الصب. هذه هي الوثيقة الوحيدة الممكنة عن جزء أصبح مدفونًا.
- تعليمات الصيانة محددة لهذا المنشأ: ماذا يُفحص، كل كم، وما الذي لا يجوز فعله.
- الضمانات مكتوبة مع مددها واستثناءاتها بوضوح.
هذه الحزمة لا تكلّف المقاول شيئًا يُذكر إن طُلبت من البداية، وتكلّف كثيرًا إن طُلبت بعد انتهاء العمل. لهذا فإن ذكرها في نطاق العمل عند التعاقد أفضل بكثير من طلبها عند التسليم. وهي أول ما ستحتاجه لاحقًا في صيانة مظلات المدارس.
ما الذي يجب أن يحتويه العرض الفني؟
أكبر مصدر للخلاف في مشاريع المظلات هو عرض سعر مختصر لا يذكر ما الذي يشمله بالضبط. الحد الأدنى المقبول:
| البند | ما يجب أن يُذكر | لماذا يهم |
|---|---|---|
| الأعمدة | المقطع والمقاس والسماكة والعدد | بدونها لا يمكن مقارنة عرضين |
| الجوائز والكمرات | المقاس والسماكة والتباعد | يحدد سلوك السطح تحت الأحمال |
| القواعد | الأبعاد والعمق والتسليح ونوع الخرسانة | البند الأكثر عرضة للاختصار |
| الأنكرات | النوع والقياس وطريقة التثبيت | الفرق بين مسبق ولاحق جوهري |
| الحماية | نظام التجهيز والطلاء أو الجلفنة | يحدد العمر أكثر من أي بند آخر |
| التغطية | نوع الخامة والمواصفة وطريقة التثبيت | يحدد الظل والعمر والصيانة |
| الاستثناءات | ما لا يشمله العرض صراحةً | يمنع مطالبات لاحقة |
البند الأخير هو الأكثر أهمية والأقل وجودًا. عرض يذكر صراحةً أنه لا يشمل — مثلًا — أعمال الكهرباء أو ترميم الأرضيات بعد الحفر أو نقل مرافق قائمة، هو عرض أكثر أمانة من عرض صامت عن هذه البنود. الصمت هنا ليس شمولًا، بل تأجيل للنقاش إلى وقت يكون فيه موقفك التفاوضي أضعف.
وبعد استقرار الهيكل، تأتي القرارات التالية في السلسلة: كم مساحة يجب أن تُغطى فعلًا وكيف تتوزع الأعمدة — وهذا موضوع مقاسات مظلات المدارس — ثم اختيار خامة التغطية في أقمشة مظلات المدارس. أما نظرة عامة على أنواع مظلات المدارس فمكانها صفحة مظلات المدارس.
اطلب عرضًا فنيًا مفصّلًا لا رقمًا مجردًا
نوضح المقاطع والسماكات ومتطلبات القواعد والحماية بندًا بندًا، حتى تكون المقارنة بين العروض عادلة وواضحة.
عشرة أسئلة قبل التوقيع
لا تحتاج خلفية هندسية لطرح هذه الأسئلة، وإجابات المقاول عليها تكشف الكثير عن مستوى العمل الذي ستحصل عليه:
- ما مقاطع الأعمدة والجوائز وسماكاتها بالضبط؟
- ما أبعاد القواعد وعمقها ونوع خرسانتها وتسليحها؟
- هل الأنكرات مسبقة الصب أم كيميائية لاحقة؟ ولماذا؟
- ما نظام الحماية من التآكل، وكيف يُجهَّز السطح قبله؟
- ماذا سيحدث إذا كشف الحفر ردمًا سائبًا أو خدمات مدفونة؟
- ما نسبة العمل التي ستُصنَّع في الورشة مقابل الموقع؟
- كيف ستُعالج نقطة التقاء المظلة بالمبنى إن وُجدت؟
- إلى أين يذهب ماء المطر، وأين مخرجه على الأرض؟
- ما الذي لا يشمله العرض صراحةً؟
- ما الذي سأستلمه عند نهاية العمل من مستندات وصور ومواصفات؟
السؤال التاسع تحديدًا هو الذي يميّز العرض الجاد. المقاول الذي يذكر استثناءاته بوضوح يعرف نطاق عمله؛ والمقاول الذي يجيب بأن «كل شيء مشمول» غالبًا لم يقرأ الموقع بعد.
الأسئلة الشائعة عن هيكل مظلات المدارس
ما عمق القاعدة المطلوب لمظلة مدرسية؟
لا يوجد رقم واحد صحيح. العمق يُحدَّد بحساب إنشائي يأخذ في الاعتبار مساحة التغطية لكل عمود، وارتفاع العمود، ونوع النظام، وقدرة تحمّل التربة في الموقع. أي مقاول يعطيك عمقًا ثابتًا قبل معاينة الموقع يعطيك رقمًا لا حسابًا.
لماذا تكون قاعدة المظلة كبيرة رغم خفة وزنها؟
لأن الحمل الحاكم ليس الوزن بل قوة رفع الرياح. المظلة خفيفة، فوزنها لا يقاوم الاقتلاع. من يقاوم فعليًا هو وزن القاعدة الخرسانية والردم فوقها، منقولًا عبر الأنكرات. القاعدة الكبيرة ليست إسرافًا — هي الثقل الموازن.
هل الأنكرات الكيميائية أضعف من المسبقة؟
ليست أضعف بطبيعتها، لكنها أكثر حساسية للتنفيذ. أداؤها يعتمد على نظافة الثقب من غبار الحفر ومطابقة المنتج ووقت التصلّب. عند تنفيذها بشكل صحيح تكون حلًا موثوقًا؛ وعند اختصار خطوة التنظيف تفقد جزءًا كبيرًا من قدرتها دون أن يظهر ذلك عند التسليم.
ما الفرق بين المقطع الدائري والمربع؟
الدائري يتصرف بالطريقة نفسها في كل الاتجاهات، وهو مناسب حيث تأتي الأحمال من اتجاهات متغيرة. المربع أسهل في الوصل واللحام والتثبيت، ولهذا هو الأكثر شيوعًا في المدارس، لكنه غير متساوي المقاومة في كل الاتجاهات ويجب توجيهه بشكل صحيح.
هل الجلفنة ضرورية أم يكفي الطلاء؟
يعتمد على الموقع والعنصر. في الأجواء الجافة وبعيدًا عن مصادر الرطوبة، قد يكفي نظام طلاء منفّذ بشكل صحيح مع تجهيز سطح جيد. أما العناصر القريبة من الأرض أو المعرضة لماء الري والغسيل المتكرر، فالجلفنة تعطي هامش أمان أكبر بكثير. العامل الأول في الحالتين هو تجهيز السطح، لا نوع الطبقة النهائية.
كيف أعرف أن سماكة الحديد مناسبة؟
عبر العرض الفني لا بالنظر. اطلب أن تُذكر السماكة صراحةً لكل عنصر — أعمدة، جوائز، كمرات ثانوية — ثم قارن العروض على هذا الأساس. عمودان بنفس المقاس الخارجي وسماكتين مختلفتين يختلفان جوهريًا في القدرة والسعر، والفرق غير مرئي بعد الطلاء.
هل يمكن تركيب المظلة على أرضية خرسانية قائمة؟
ممكن في حالات، لكن ليس تلقائيًا. الأمر يعتمد على سماكة الأرضية القائمة وتسليحها وما تحتها، وهل تستطيع استقبال العزم المنقول من العمود. أحيانًا يكون الحل قاعدة مستقلة تُفتح داخل الأرضية، وأحيانًا يكون تثبيتًا مباشرًا مع تدعيم. القرار يحتاج كشفًا فعليًا لا افتراضًا.
ماذا لو ظهرت تمديدات أو خدمات أثناء الحفر؟
يتوقف الحفر في تلك النقطة ويُعاد النظر في موضع العمود أو شكل القاعدة. هذا الاحتمال قائم في كل مدرسة قائمة، ولهذا يجب أن يتضمن العقد آلية واضحة للتعامل معه بدل تركه لتفاوض لحظي في الموقع. الكشف المسبق على مسارات الخدمات يقلّل المفاجآت كثيرًا.
كم يستغرق تنفيذ القواعد؟
الحفر والصب نفسهما قد ينتهيان في يوم أو يومين حسب عدد الأعمدة، لكن الخرسانة تحتاج وقتًا لاكتساب مقاومتها قبل تحميلها. اختصار فترة المعالجة لتسريع المشروع من أخطر الاختصارات الممكنة، لأن أثره لا يظهر إلا تحت أول حمل رياح حقيقي.
هل يحتاج مشروع المظلات تصميمًا إنشائيًا معتمدًا؟
الأعمال الإنشائية بشكل عام تُنفَّذ وفق تصميم يقوم به مختص، والمتطلبات النظامية تختلف باختلاف حجم العمل والجهة المالكة وموقعها. مؤسسة التميز مقاول تنفيذ، لا مكتب هندسي، ولا تصدر تصاميم أو اعتمادات هندسية؛ ننفّذ وفق التصميم والاشتراطات المعتمدة من الجهة المختصة، وننسّق مع من يصدرها.
ما العلامات التي تدل على مشكلة في القاعدة؟
خمس علامات: شرخ شعري يشع من محيط العمود، ميل ظاهر لم يكن موجودًا عند التسليم، صواميل غير متساوية الشد، خط صدأ نازل من تحت بليت القاعدة، وصوت طرقعة متكرر مع الرياح. أي منها يعني تقييمًا فنيًا لا معالجة تجميلية.
هل يمكن زيادة ارتفاع مظلة قائمة لاحقًا؟
تقنيًا ممكن، لكنه ليس تعديلًا بسيطًا. زيادة الارتفاع تزيد العزم على القاعدة نفسها التي صُمّمت لارتفاع أقل، فقد يتطلب الأمر تقوية القواعد أو استبدال الأعمدة. التقييم يبدأ من سؤال واحد: ما الذي صُمّمت له القاعدة أصلًا؟ وإن لم تتوفر بيانات التصميم الأصلي، يُتعامل مع الحالة كمنشأ جديد.
هل يمكن نقل مظلة قائمة إلى موقع آخر؟
الهيكل المعدني قابل للفك والنقل عمومًا، لكن القواعد لا تُنقل. عمليًا يعني ذلك مشروعًا جديدًا للقواعد في الموقع الجديد، مع فحص كامل للعناصر المفكوكة وإعادة معالجة الحماية عند مواضع القطع واللحام. الجدوى تعتمد على حالة الهيكل وعمره: نقل هيكل عمره عامان قرار منطقي، ونقل هيكل عمره اثنا عشر عامًا غالبًا ليس كذلك.
ما الفرق بين الجائز والكمرة الثانوية؟
الجائز هو العنصر الرئيسي الذي يمتد بين الأعمدة ويحمل الحمل الأكبر وينقله إليها. الكمرات الثانوية عناصر أصغر تمتد بين الجوائز وتحمل سطح التغطية مباشرة ثم تنقل حملها إلى الجائز. تباعد الكمرات الثانوية يؤثر مباشرة في سلوك السطح: تباعد أكبر يعني وفرًا في الحديد وسطحًا أكثر ليونة، وتباعد أقل يعني سطحًا أكثر انضباطًا وتكلفة أعلى.
