إنشاء وتنفيذ حظائر دواجن بالرياض
حظيرة الدواجن مبنى قبل أن تكون مشروع تربية. وقبل أن تدخل فيها معدة واحدة، هناك هيكل يحمل، وسقف يغطي، وجدران تفصل، وعزل يقلل ما يدخل من حرارة، وأبواب وفتحات في مواضع محسوبة. هذا هو نطاق عملنا في التميز للمقاولات العامة: إنشاء وتنفيذ حظائر الدواجن بالهياكل الحديدية وتغطياتها، من المعاينة وحتى الفحص والتسليم.
وهذه الصفحة مكتوبة على هذا الأساس تحديدًا. لن تجد فيها إرشادات تربية أو تغذية أو رعاية بيطرية — تلك ليست مجالنا ولا ندّعيها. ستجد بدلًا منها ما يخص المبنى: كيف يُختار الهيكل، وما الفرق بين خيارات التغطية، ومتى يكون العزل ضروريًا، وكيف تُنسَّق فتحات الأنظمة المتخصصة مع الإنشاء، وما الذي يحدد التكلفة، وكيف تقرأ عرض سعر وتقارنه بغيره.
الزبدة
- ماذا ننفّذ: الهيكل الحديدي، وتغطية السقف، والجدران والكسوة، والعزل، والأبواب والمداخل، والفتحات الإنشائية، وتصريف مياه الأمطار، والأعمال الإنشائية المرتبطة بالحظيرة.
- ما لا يدخل تلقائيًا: معدات التغذية والشرب والأقفاص وأنظمة التحكم والتدفئة والتبريد والمراوح والصوامع — أنظمة متخصصة تُتفق أو تُنسَّق بشكل منفصل حسب نطاق المشروع.
- ما يحدد نوع الهيكل: الطول والعرض المطلوبان، والارتفاع المفيد، وطريقة توزيع الفتحات، وما إذا كان المبنى وحدة واحدة أم عدة وحدات متجاورة.
- ما يؤثر في التكلفة: المساحة والارتفاع، ونوع الهيكل، ونوع التغطية، والعزل، وعدد الأبواب والفتحات، وتجهيز الموقع، وسهولة وصول المعدات.
- كيف يبدأ المشروع: بمعاينة على الأرض تُحدد الأبعاد والاستخدام والارتفاع ومواضع الفتحات واتجاه التصريف، ثم عرض سعر مبني على أرقام حقيقية.
محتويات المقالة
ما المقصود بإنشاء حظائر الدواجن؟
حين يُقال «إنشاء حظيرة»، فالمقصود عمليًا مبنى طويل نسبيًا، محدود الارتفاع، مغطى بالكامل، تتوزع على جدرانه فتحات منتظمة، ويُصمَّم ليستوعب أنظمة تشغيل داخلية يورّدها متخصصون. المبنى نفسه لا يختلف كثيرًا في مبدئه عن أي منشأة معدنية أخرى: أعمدة وكمرات تحمل سقفًا، وجدران تُثبَّت على الهيكل.

الاختلاف يظهر في التفاصيل التي تخدم الاستخدام: انتظام توزيع الفتحات على طول الجدارين، وجدار منخفض يشكّل قاعدة الجدار الجانبي، وأبواب خدمة في مواضع محددة، وأرضية وميل يسهّلان التنظيف. هذه تفاصيل إنشائية، ويمكن تنفيذها بدقة دون أن يكون المنفّذ متخصصًا في تربية الدواجن — بشرط أن تصل متطلبات الأنظمة في وقتها.
ما الذي تشمله خدمة التميز؟
نطاق عملنا واضح ومحدد، وهذه بنوده كما تظهر في الاتفاق:
- الهيكل الحديدي: الأعمدة والكمرات والمدادات والمساند، بالمقاسات المعتمدة للمشروع.
- الأسقف: تغطية السقف بالخامة المتفق عليها، مع الميل واتجاه خروج الماء.
- الجدران والتغطيات: الكسوة الجانبية، والجدار المنخفض حيث يكون مطلوبًا.
- العزل: في السقف أو الجدران أو كليهما، حسب ما يتطلبه الاستخدام ونطاق الاتفاق.
- الأبواب والمداخل: أبواب الخدمة والمداخل الرئيسية بالمقاسات المطلوبة.
- الفتحات الإنشائية: تجهيز المواضع والمقاسات التي تحتاجها الأنظمة المتخصصة لاحقًا.
- تصريف مياه الأمطار: الميل ومسار الماء ومكان وصوله إلى الأرض.
- الأعمال الإنشائية المرتبطة: القواعد وتثبيت الهيكل وما يتصل بها من تجهيز.
ما الذي لا يدخل تلقائيًا ضمن نطاق الإنشاء؟

هذا القسم موجود لسبب عملي: أكثر سوء الفهم في هذا النوع من المشاريع يأتي من افتراض أن «المقاول سيجهّز كل شيء». الأنظمة التالية ليست ضمن عقد الإنشاء تلقائيًا، وهي أنظمة متخصصة يتم الاتفاق عليها أو تنسيقها بشكل منفصل حسب نطاق المشروع:
- معدات التغذية وأنظمة الشرب.
- الأقفاص وأنظمة جمع المخلفات.
- أنظمة التحكم والتدفئة.
- وسائد التبريد ومراوح العادم.
- الصوامع وأنظمة البيض.
- الأنظمة البيطرية وإجراءات الوقاية الحيوية.
ما نقوم به تجاه هذه الأنظمة هو تجهيز المبنى لاستقبالها: ترك الفتحات بمقاساتها ومواضعها، وترك المساحات اللازمة، والتأكد من أن الهيكل لا يتعارض مع ما سيُركَّب. وهذا يتطلب أن تصل متطلبات المورّد قبل تجهيز الهيكل — لا بعده.
ولو كان جزء من هذه الأنظمة ضمن ما تريد أن نتولاه، فهذا ممكن في بعض الحالات لكنه يُذكر صراحةً في العرض كبند منفصل لا كأمر مفهوم ضمنًا. البند المكتوب يحمي الطرفين.
لديك أرض وفكرة مشروع؟
نبدأ بمعاينة نحدد فيها الأبعاد والاستخدام والارتفاع ومواضع الفتحات واتجاه التصريف، ثم نعطيك عرضًا مبنيًا على أرقام حقيقية.
الفرق بين حظيرة الدواجن والهنجر العام
السؤال يتكرر، والإجابة العملية أن مبدأ البناء واحد والاستخدام مختلف. كلاهما مبنى بهيكل حديدي وغلاف خارجي، لكن:
- الشكل: الحظيرة غالبًا أطول وأقل ارتفاعًا، لأن الطول هو ما يخدم توزيع الأنظمة، بينما الهنجر العام قد يحتاج ارتفاعًا كبيرًا لحركة المعدات أو التستيف.
- الفتحات: في الحظيرة تكون منتظمة وموزّعة على طول الجدارين بمواضع محسوبة؛ وفي الهنجر تكون حسب الحاجة فقط.
- الأبواب: الهنجر يحتاج غالبًا مدخلًا واسعًا لمرور المركبات؛ والحظيرة تحتاج أبواب خدمة في مواضع محددة.
- العزل: في الهنجر قرار يعتمد على ما يُخزَّن؛ وفي الحظيرة يرتبط مباشرةً بطريقة تشغيل المبنى.
وإن كان ما تحتاجه مبنى عامًا للتخزين أو الورش لا حظيرة، فالصفحة المناسبة لذلك هي تنفيذ وتركيب الهناجر والمستودعات. نقول ذلك لأن توجيهك إلى الصفحة الصحيحة أصدق من محاولة تغطية كل شيء في مكان واحد.
اختيار الهيكل الحديدي



الهيكل هو أول قرار وأكثرها أثرًا على كل ما بعده. والعناصر التي تُحدَّد فيه:
- العرض والمسافة المفتوحة: كلما زاد العرض المطلوب دون أعمدة داخلية، احتاج الهيكل عناصر أقوى — وهذه مقايضة بين حرية المساحة وتكلفة الهيكل.
- المسافة بين الإطارات: تؤثر على كمية الحديد وعلى مواضع التثبيت المتاحة للفتحات لاحقًا.
- الارتفاع تحت الهيكل: يُختار بما يخدم التشغيل والصيانة والوصول، لا بالذوق.
- عدد الوحدات: مبنى واحد طويل أم عدة وحدات متجاورة — قرار يؤثر على التخطيط والتكلفة ومسارات الخدمة بينها.
لا نذكر هنا مقاسات أو مسافات رقمية، لأنها تُحدَّد لكل مشروع بحسب أبعاده واستخدامه بالحساب الهندسي، وأي رقم عام في صفحة كهذه سيكون مضلّلًا أكثر منه مفيدًا.
الأسقف
السقف أكثر جزء يتعرض للشمس والمطر، وأكثر جزء تظهر فيه أخطاء التنفيذ لاحقًا. الخياران الشائعان:
- الصاج المفرد: أقل تكلفة، ويصلح حيث لا يكون العزل مطلوبًا في السقف.
- الألواح المعزولة: تجمع التغطية والعزل في طبقة واحدة، وتناسب المباني التي يهمّ فيها تقليل ما يدخل من حرارة.

وأيًا كان الاختيار، يبقى الميل واتجاه خروج الماء أهم من نوع اللوح نفسه. سقف بخامة ممتازة وميل غير كافٍ يترك الماء يقف، والماء الواقف يجد طريقه عند أقرب وصلة أو نقطة تثبيت. وفي المباني الطويلة تحديدًا يكون طول مسار الماء عاملًا يُحسب لا يُهمَل.
الجدران والتغطيات
الجدران في هذا النوع من المباني ليست حاملة — الهيكل هو الحامل — لكنها تحدد ثلاثة أمور: ما يدخل من حرارة وغبار، وانتظام الفتحات، والمظهر الخارجي.
والحل الشائع تركيب جدار منخفض في الأسفل — يشكّل قاعدة متينة تتحمل الاحتكاك والتنظيف — ثم كسوة أو ألواح في الأعلى مع ترك نطاق الفتحات بينهما. وهذا الترتيب يخدم التشغيل والصيانة معًا، ويجعل استبدال جزء من الكسوة لاحقًا أسهل من استبدال جدار كامل.



العزل

العزل في هذا النوع من المباني ليس تحسينًا شكليًا: هو ما يقلل كمية الحرارة الداخلة من السقف والجدران، وبالتالي ما يقلل العبء على أي نظام تبريد يُركَّب لاحقًا. والقاعدة العملية أن منع دخول الحرارة أوفر من إخراجها بعد دخولها.
وموضع العزل قرار يُتخذ مبكرًا: السقف وحده، أم السقف والجدران معًا. والأهم أنه لا يُضاف بعد التغطية — إضافته لاحقًا تعني فك ما رُكِّب وإعادته، وهو ما يكلّف أضعاف تكلفته لو نُفِّذ في وقته.
ولا نذكر هنا أرقام أداء أو قيم عزل، لأن ذلك يعتمد على الخامة المعتمدة في المشروع ومواصفتها المكتوبة، ولا يصح تعميمه في صفحة خدمة.
الساندوتش بانل في حظائر الدواجن
هنا يقع أكثر لبس شائع: الساندوتش بانل ليس بديلًا عن الهيكل الحديدي. الهيكل يحمل، والبانل يغطي. أي حظيرة «ساندوتش بانل» تقوم أصلًا على هيكل حديدي، والفرق أن الغلاف لوح مركّب من طبقتين معدنيتين بينهما مادة عازلة بدل الصاج المفرد.
وتفاصيل المادة نفسها — أنواعها وسماكاتها وطريقة توريدها وتركيبها — لها صفحتها المخصصة: توريد وتركيب الساندوتش بانل. ولمن يريد رؤية استخدام البانل في مبنى كامل من نوع الهنجر، هناك هناجر ساندوتش بانل. نبقي الحديث هنا على مستوى المبنى، لا على مستوى اللوح.
متى يناسب الساندوتش بانل الحظيرة؟
يناسبها حين يكون تقليل الحرارة الداخلة جزءًا من طريقة تشغيل المبنى — أي حين يكون هناك نظام تبريد أو تحكم في البيئة الداخلية يعمل باستمرار، فيصبح العزل عاملًا مباشرًا في كفاءة ذلك النظام.
ويكون إنفاقًا زائدًا حين يكون المبنى بسيط الاستخدام ولا يُبرَّد، وتكفيه تغطية جيدة مع فتحات كافية. وبين الحالتين مساحة يُحسم فيها القرار بالنظر إلى طريقة التشغيل المخطط لها ونطاق الميزانية — وهو نقاش نجريه في المعاينة بأرقام المشروع نفسه لا بقاعدة عامة.
الأبواب والمداخل
الأبواب في هذا النوع من المباني تخدم غرضين مختلفين، ويُفصل بينهما عادةً:
- أبواب الخدمة اليومية: بمقاس مناسب للحركة المتكررة، وفي مواضع تخدم التشغيل دون أن تقطع مسار العمل.
- مداخل أوسع: لإدخال أو إخراج ما لا يمر من باب عادي، ولأعمال التنظيف والصيانة الدورية.
والاعتبار العملي الذي يُنسى كثيرًا: إحكام الإغلاق. باب بمقاس صحيح لكن بإغلاق غير محكم يترك فجوة يدخل منها الغبار والحرارة طوال العام، ويعطّل جزءًا من فائدة العزل الذي دُفع ثمنه.
الفتحات والخدمات
هذا هو الموضع الذي يلتقي فيه عملنا بعمل مورّد الأنظمة، وهو أكثر موضع يستحق التنسيق المبكر. ما نجهّزه إنشائيًا:
- مواضع الفتحات على الجدارين ومقاساتها، وفق ما يحدده المورّد.
- تقوية أطراف الفتحات في الهيكل والكسوة حيث يلزم.
- المساحات التي تحتاجها المعدات عند الجدار أو في نهاية المبنى.
- مسارات التمديدات حيث تكون محددة مسبقًا.
وما نحتاجه مقابل ذلك واضح: متطلبات المورّد قبل تجهيز الهيكل. حين تصل مبكرًا تُنفَّذ ضمن العمل بلا تكلفة إضافية تُذكر؛ وحين تصل بعد اكتمال التغطية تتحول إلى فتح وتعديل في مبنى مكتمل — وهذا بند يُسعَّر.
تصريف مياه الأمطار
أكثر ما يُهمَل في التخطيط، وأكثر ما يسبب شكاوى بعد أول موسم مطر. التصريف ليس قطعة تُركَّب في النهاية، بل قرار يُتخذ مع تصميم السقف: إلى أين يميل السقف؟ وأين يصل الماء إلى الأرض؟ وماذا يوجد في ذلك المكان؟
وفي المباني الطويلة تحديدًا تزداد أهمية السؤال، لأن كمية الماء النازلة من سقف طويل ليست قليلة، وتجمّعها بجانب المبنى يؤثر على الأرض المحيطة وعلى مسارات الحركة والخدمة. والمعالجة في المعاينة تستغرق دقائق؛ بعد التنفيذ تعني فكًا وإعادة.
سهولة التنظيف من منظور إنشائي
التنظيف عملية تشغيلية، لكن ما يسهّلها أو يصعّبها قرارات إنشائية تُتخذ قبل التشغيل بكثير. والقرارات التي تخصّنا:
- الأسطح المستوية: كلما قلّت الحواف والزوايا الداخلية غير الضرورية، سهُل الوصول إلى كل جزء.
- الجدار المنخفض: سطح متين في المنطقة الأكثر تعرضًا للماء والاحتكاك أثناء التنظيف.
- الميل ومسار الماء: اتجاه واضح لخروج ماء التنظيف بدل تجمّعه في نقاط.
- مقاس المدخل: يسمح بدخول ما يلزم لأعمال التنظيف والصيانة دون عناء.
أما إجراءات التنظيف والتعقيم نفسها وبرامجها فليست من اختصاصنا ولا نقدّم فيها إرشادًا؛ هي شأن تشغيلي لأصحاب الخبرة فيه.
مراعاة التهوية في التصميم الإنشائي
نميّز هنا بوضوح بين أمرين: نظام التهوية — وهو معدات يورّدها ويصممها متخصص — والمبنى الذي يستوعبه، وهو عملنا.
ما نتولاه إنشائيًا: مواضع فتحات الخدمة ومقاساتها كما يحددها المورّد، والمساحات التي تحتاجها المعدات عند الجدار أو في نهاية المبنى، وضمان ألا يتعارض عنصر في الهيكل مع ما سيُركَّب، وترك أطراف الفتحات بحالة تسمح بالتثبيت السليم.
وما لا نتولاه ولا نحدده: عدد المراوح، ومعدلات تبديل الهواء، وسرعات الهواء، ودرجات الحرارة والرطوبة المستهدفة، وكثافة التربية. هذه قرارات فنية تخص نظام التشغيل ومن يصممه، ولا يصح أن يحددها مقاول بناء. نحن نبني المبنى الذي يطابق ما يطلبه ذلك التصميم.
خطوات تنفيذ الحظيرة

- المعاينة: رؤية الموقع على الأرض، وفهم الاستخدام، وملاحظة ما لا يظهر في الصور.
- القياس وتحديد الاستخدام: الأبعاد الفعلية، ومنسوب الأرض، والطول والعرض المطلوبان.
- تحديد النطاق: ما يدخل في العقد وما يُنسَّق منفصلًا — مكتوبًا قبل أي تجهيز.
- تجهيز الهيكل: تجهيز العناصر بالمقاسات المعتمدة.
- التركيب والرفع: نصب الأعمدة ورفع الكمرات وتثبيت المساند.
- السقف والجدران: تركيب التغطية بالترتيب الصحيح.
- العزل والفتحات: في مواضعها المعتمدة قبل إغلاق الغلاف.
- الأبواب والتفاصيل: المداخل والتصريف والأطراف.
- الفحص والتسليم: مراجعة كل ما سبق قبل تسليم المبنى.
أكثر ما يؤخّر هذا النوع من المشاريع ليس التنفيذ نفسه، بل وصول متطلبات الأنظمة متأخرة، أو تعديل قرار بعد اعتماده. ولهذا نصرّ على إغلاق المرحلة الثالثة بوضوح قبل تجهيز أي قطعة.
ماذا نحتاج في المعاينة؟
- الأبعاد الفعلية للمساحة المتاحة وحدودها من كل جهة.
- الطول والعرض المطلوبان للمبنى، وعدد الوحدات إن كان أكثر من واحدة.
- حالة الأرضية ومنسوبها ومدى استوائها.
- اتجاه ميل الأرض ومكان تجمّع الماء الحالي إن وُجد.
- من أين تدخل المعدات، وهل تتسع المساحة لمناورتها.
- هل تم تحديد مورّد الأنظمة؟ ومتى تصل متطلباته؟
البند الأخير هو ما يفرّق بين عرض دقيق وعرض تقريبي، ولهذا نسأل عنه مبكرًا.
ما الذي يحدده العميل قبل طلب العرض؟
- المساحة المطلوبة تقريبًا وطريقة التشغيل المخطط لها.
- هل المبنى سيُبرَّد أو يُتحكم في بيئته الداخلية — لأن هذا يحسم قرار العزل.
- عدد الأبواب والمداخل المطلوبة.
- هل الأرضية جاهزة أم تحتاج تجهيزًا، وما المطلوب فيها.
- هل هناك توسعة متوقعة لاحقًا، وفي أي اتجاه.
ونقطة التوسعة تستحق أن تُقال مبكرًا: التخطيط لها من البداية يكاد لا يكلّف شيئًا — يكفي ترك طرف قابل للفتح واتجاه محدد — بينما إضافتها لاحقًا على مبنى لم يُحسب لها قد تعني أعمالًا في القواعد والتثبيت وربطًا صعبًا بين سقفين.
كيف يُنسَّق المبنى مع موردي أنظمة الدواجن؟
التنسيق عملي وبسيط حين يبدأ مبكرًا، ويمرّ بثلاث نقاط:
- قبل تجهيز الهيكل: نستلم من المورّد مواضع الفتحات ومقاساتها وما يحتاجه من مساحات، ونعتمدها ضمن مقاسات المشروع.
- أثناء التنفيذ: ننفّذ الفتحات والتقويات في مواضعها المعتمدة، ونبقيها جاهزة للتركيب.
- عند التسليم: نراجع مطابقة المواضع لما اتُّفق عليه قبل إغلاق العمل.
ونوضّح حدود هذا الدور: نحن ننسّق ونجهّز، ولا نورّد تلك الأنظمة ولا نصممها ولا نتحمل مسؤولية أدائها. المسؤولية عن النظام تبقى على مورّده، والمسؤولية عن المبنى علينا.
ما الذي يُفحص عند التسليم؟
- الهيكل: استواء الأعمدة، وإحكام الوصلات، وثبات المساند.
- التغطية: انتظام التثبيت، وسلامة الأطراف، وعدم وجود فجوات عند اللقاءات.
- الفتحات: مطابقة المواضع والمقاسات لما اعتُمد.
- التصريف: اتجاه الميل ومسار الماء ومكان وصوله إلى الأرض.
- الأبواب: حركتها الكاملة وإغلاقها وإحكامها.
- الموقع: رفع بقايا القص والتثبيت وترك المكان صالحًا للاستخدام.
وننصح بفحص إضافي بعد أول مطر: هو الاختبار الحقيقي الوحيد لتصريف المياه، ولا يمكن محاكاته في يوم التسليم.
ما الذي يحدد تكلفة إنشاء الحظيرة؟

لا يوجد سعر متر واحد يصلح لكل موقع، والعوامل التي تصنع الفرق:
- المساحة والارتفاع: الأساس الأول لأي تقدير.
- نوع الهيكل والمسافة بين الإطارات: العرض المفتوح الأكبر يحتاج عناصر أقوى.
- نوع التغطية: صاج مفرد أو ألواح معزولة، للسقف وللجدران.
- العزل: وجوده من عدمه، وأين يُطبَّق.
- الأبواب والفتحات: عددها ومقاساتها ومواضعها.
- تجهيز الموقع: حالة الأرضية والقواعد وتسوية منسوب الأرض.
- الوصول للموقع: دخول المعدات ومساحة المناورة ونقل المواد.
- تفاصيل التنفيذ: ما يُضاف بعد الهيكل الأساسي.
ونضيف عاملًا يخص هذا النوع تحديدًا: عدد الوحدات. تنفيذ عدة مبانٍ متماثلة في موقع واحد ليس ضرب تكلفة المبنى الواحد في عددها — هناك ما يتكرر بالكامل وما يُنفَّذ مرة واحدة للموقع كله. ولهذا يُسعَّر المشروع كمجموعة لا كوحدات منفصلة.
تريد تقديرًا واقعيًا لمشروعك؟
أرسل لنا موقع الأرض والمساحة التقريبية وعدد الوحدات وطريقة التشغيل المخطط لها، ونحدد معك ما يحتاجه المشروع فعلًا قبل الحديث عن أي رقم.
كيف تقارن بين عروض المقاولين؟
المقارنة بين رقمين مجردين لا معنى لها. العرضان لا يكونان قابلين للمقارنة إلا إذا وصفا الشيء نفسه. لذلك قبل النظر إلى السعر، تأكد أن العرضين متطابقان في: المساحة والارتفاع، ونوع الهيكل، ونوع تغطية السقف والجدران، ووجود العزل وموضعه، وعدد الأبواب والفتحات، وما يشمله السعر من تجهيز للموقع.
والسؤال الحاسم في هذا النوع من المشاريع تحديدًا: هل يشمل العرض أنظمة التربية أم لا؟ عرض يشمل المبنى فقط سيكون دائمًا أقل رقمًا من عرض يشمل المبنى والأنظمة — وهما ليسا الشيء نفسه. المقارنة بينهما كأنهما متطابقان هي أكثر خطأ يقع فيه أصحاب هذه المشاريع.
وحين يكون هناك فرق كبير بين عرضين في المواصفة نفسها، اسأل عن سببه بدل افتراض أن أحدهما مبالغ أو أن الآخر صفقة. الفرق الكبير عادةً له تفسير: مواصفة أقل في موضع لا تراه، أو بند مستبعد من السعر، أو تقدير غير واقعي للمدة.
ماذا يجب أن يحتوي عرض السعر؟
- الأبعاد والارتفاع وعدد الوحدات بوضوح.
- نوع الهيكل والمسافة بين الإطارات.
- نوع تغطية السقف والجدران ومواصفتها.
- وجود العزل من عدمه، وأين.
- عدد الأبواب والفتحات ومقاساتها ومواضعها.
- طريقة تصريف المياه.
- بند صريح لما لا يشمله السعر — وعلى رأسه أنظمة التربية.
- مدة التنفيذ وشروط بدئها.
ما البنود التي تُفصل عن معدات التربية؟
الفصل يحمي الطرفين ويجعل الميزانية قابلة للإدارة. عمليًا يُقسَّم المشروع إلى ثلاث مجموعات مستقلة:
- المبنى: الهيكل والتغطية والعزل والأبواب والفتحات والتصريف — وهذا نطاقنا.
- الأنظمة الداخلية: التغذية والشرب والتحكم والتبريد والتدفئة — نطاق مورّد متخصص.
- التمديدات والخدمات العامة للموقع: تُحدَّد حسب المشروع وقد تكون على جهة ثالثة.
وفائدة هذا الفصل ليست تعاقدية فقط: هي تتيح لك تنفيذ المبنى الآن وتأجيل جزء من الأنظمة لاحقًا إن كانت الميزانية تقتضي ذلك، طالما جُهِّزت مواضعها من البداية.
أسئلة تسألها قبل التعاقد
- ما الذي يشمله السعر بالضبط، وما الذي لا يشمله؟
- من يحدد مواضع الفتحات، ومتى تُستلم متطلبات الأنظمة؟
- ما مواصفة تغطية السقف والجدران، وهل هناك عزل وأين؟
- كيف يُصرَّف الماء، وأين ينتهي؟
- ما الذي يحدث إذا وصل تعديل من مورّد الأنظمة بعد بدء التجهيز؟
- هل تجهيز الأرضية داخل العقد أم خارجه؟
- ما مدة التنفيذ، وما الذي يبدأ احتسابها؟
أخطاء شائعة قبل تنفيذ الحظيرة
- اختيار المقاسات قبل تحديد نظام التشغيل: فتخرج مقاسات لا تناسب ما سيُركَّب بداخلها.
- تأجيل قرار العزل: إضافته بعد التغطية تعني فك ما رُكِّب.
- افتراض أن الأنظمة ضمن عقد البناء: أكثر سوء فهم يقع في هذه المشاريع.
- إهمال التصريف: يظهر أثره في أول مطر حين يصعب إصلاحه.
- عدم ذكر التوسعة المتوقعة: فتُنفَّذ الأطراف بطريقة تصعّب الإضافة لاحقًا.
- المقارنة بالسعر وحده: بين عرضين لا يصفان النطاق نفسه.
الحديد والساندوتش بانل: كيف يعملان معًا؟
يُطرح السؤال كأنه اختيار بين بديلين، وهو ليس كذلك:
- الحديد = الهيكل. هو ما يحمل المبنى وينقل الأحمال إلى القواعد. لا بديل عنه في هذا النوع من المباني.
- الساندوتش بانل = غلاف محتمل. خيار لتغطية السقف أو الجدران، يُثبَّت على الهيكل، ويُختار حين يكون العزل مطلوبًا.

لذلك السؤال الصحيح ليس «حديد أم بانل؟» بل «ما الذي نضعه فوق الهيكل الحديدي؟» — صاج مفرد أم لوح معزول. والإجابة تأتي من طريقة تشغيل المبنى لا من تفضيل عام. التفاصيل الكاملة للمادة في توريد وتركيب الساندوتش بانل، وللمباني العامة من نوع الهنجر في تنفيذ وتركيب الهناجر والمستودعات.
صيانة الهيكل والتغطيات
المبنى المعدني لا يحتاج صيانة كثيرة، لكنه يحتاج فحصًا منتظمًا لأمور محددة تتفاقم إن أُهملت:
- نقاط التثبيت: ارتخاء أو تسريب عندها بعد المطر.
- الصدأ: خصوصًا عند القواعد وأطراف الصاج ومواضع القص.
- مجاري التصريف: انسدادها بالغبار يعطّل وظيفتها كاملة.
- أختام الأبواب وأطراف الفتحات: تآكلها يدخل الغبار والحرارة.
- أطراف التغطية: ارتفاع طرف لوح مع الرياح يبدأ صغيرًا وينتهي كبيرًا.
والمواضع التي تتعرض للماء والتنظيف المتكرر تستحق انتباهًا أكبر من غيرها، لأن أثر الرطوبة المستمرة على المعدن يظهر عند الأطراف والوصلات قبل أي مكان آخر.
متى تحتاج الحظيرة إلى إصلاح إنشائي؟
القاعدة العملية أن الهيكل يعمّر أطول من التغطية، لأن التغطية هي ما يواجه الشمس والمطر مباشرة. لذلك نفحص الهيكل أولًا: حالة الأعمدة عند القواعد، وسلامة الوصلات، ووجود صدأ مؤثر من عدمه، واستقامة العناصر.
فإن كان الهيكل سليمًا، فتغيير التغطية وحدها حل منطقي وأقل تكلفة بكثير من إعادة المبنى، ويعطي مبنى يبدو جديدًا فعليًا. وإن ظهر أن الهيكل نفسه متضرر في مواضع أساسية، فالإصلاح الجزئي يصبح ترقيعًا يتكرر — والأصدق أن نقول ذلك بدل بيع حل نعرف أنه لن يدوم. وفي كل الأحوال يسبق القرارَ فحصٌ على الأرض؛ لا يمكن الحكم على هيكل من صورة.
تجهيز الموقع والأرضية
الأرض التي يقوم عليها المبنى تُدرس قبل الهيكل لا بعده، وفي المعاينة ننظر فيها إلى ثلاثة أمور:
- الاستواء والمنسوب: في المباني الطويلة يتراكم أي فرق بسيط في المنسوب على طول المبنى ويظهر عند الطرف الآخر. ولهذا يُقاس المنسوب على طول المسار كاملًا لا عند نقطة واحدة.
- ما يقف على الأرضية ويتحرك عليها: حركة يومية خفيفة تختلف عن دخول مركبات أو معدات ثقيلة، والفرق يظهر في متطلبات الأرضية لا في الهيكل.
- الحالة الحالية: أرض طبيعية، أم مدكوكة، أم مصبوبة بالفعل؟ وهل تحتاج تسوية أو تجهيزًا قبل تنفيذ القواعد؟
ونقول بوضوح ما يدخل في نطاقنا وما يُتفق عليه على حدة: ننفّذ القواعد اللازمة لتثبيت الهيكل وما يرتبط بها. أما صبّ أرضية كاملة بمواصفة معيّنة — وهو بند مؤثر في التكلفة في هذا النوع من المباني بسبب مساحته — فيُذكر في العرض صراحةً بدل تركه غامضًا. الغموض في هذا البند تحديدًا هو أكثر ما يُنتج خلافًا لاحقًا.
المناخ: الحرارة والرياح والغبار
المبنى الطويل المعدني يتعامل مع ثلاثة عوامل تظهر آثارها مع الوقت:
- الحرارة: السقف هو المدخل الأكبر للحرارة، وهو ما يجعل قرار العزل فيه مؤثرًا أكثر من قراره في الجدران حين تكون الميزانية محدودة.
- الرياح: السقف الطويل سطح كبير تدفعه الرياح وترفعه، ولهذا تكون المساند والربطات وإحكام التثبيت عند الأطراف أهم مما تبدو عليه. أغلب مشاكل الأسقف تبدأ من طرف لوح لم يُثبَّت كما ينبغي.
- الغبار: يتراكم في مجاري التصريف فيسدّها، ويستقر عند أطراف الفتحات وحول أختام الأبواب. وهذا ما يجعل تنظيف مجاري التصريف بندًا دوريًا لا خيارًا.
ولا نذكر هنا أرقامًا لسرعات رياح أو أحمال، لأنها تُحسب في التصميم لكل مشروع بحسب موقعه. ما نذكره هو ما يستحق أن تسأل عنه: كيف عولجت هذه العوامل في المبنى الذي ستدفع ثمنه؟
المواقع متعددة الوحدات والتنفيذ على مراحل
كثير من هذه المشاريع ليس مبنى واحدًا بل عدة مبانٍ متماثلة في موقع واحد، وهذا يغيّر طريقة التخطيط:
- المسافات بين الوحدات: تُحدَّد بما يخدم حركة الخدمة والصيانة ووصول المعدات إلى كل مبنى، لا بأقل مسافة ممكنة.
- اتجاه الوحدات: يُدرس مع اتجاه تصريف المياه حتى لا ينتهي ماء مبنى في مسار خدمة مبنى آخر.
- التكرار: تماثل الوحدات يختصر وقت التجهيز والتركيب، ويجعل تنفيذ الوحدة الثانية أسرع من الأولى.
- التنفيذ على مراحل: ممكن ومنطقي حين تكون الميزانية موزّعة على فترات — بشرط أن يُخطَّط الموقع كاملًا من البداية وتُترك مواضع الوحدات القادمة ومساراتها.
والخطأ المتكرر هنا هو تنفيذ الوحدة الأولى في منتصف الأرض دون خطة للباقي، فتضيق المسافات لاحقًا أو يصبح وصول المعدات إلى الوحدات التالية صعبًا.
التوسعة المستقبلية
الفرق بين توسعة سهلة وتوسعة مكلفة يُحسم في القرار الأول لا في القرار الثاني. ما يجعلها سهلة لاحقًا: تحديد اتجاه التوسعة المتوقع من الآن، وترك ذلك الطرف بحيث يمكن فتحه وربط الامتداد به، وعدم إغلاق مسار الحركة الذي ستحتاجه المعدات وقت التوسعة، وتنفيذ المبنى الأول بنفس المنطق الذي سيُنفَّذ به الثاني.
وما يجعلها مكلفة: توسعة لم تُحسَب، فتصطدم بقواعد غير مهيأة، أو بطرف مغلق يحتاج فكًا، أو باختلاف في الارتفاع بين المرحلتين يصعّب ربط السقفين ويخلق نقطة تسريب دائمة عند نقطة الالتقاء. جملة واحدة في المعاينة — «أتوقع التوسعة في هذا الاتجاه» — توفّر هذا كله.
ما الذي يطيل مدة التنفيذ؟
حين تتأخر هذه المشاريع، نادرًا ما يكون السبب سرعة العمل نفسه. الأسباب الحقيقية المتكررة:
- تأخر متطلبات الأنظمة: السبب الأول في هذا النوع تحديدًا. الهيكل لا يُجهَّز نهائيًا قبل معرفة مواضع الفتحات.
- موقع غير جاهز: أرض لم تُسوَّ، أو مخلفات لم تُرفع، أو منسوب لم يُعالج.
- تعديل بعد الاعتماد: تغيير مقاس أو موضع فتحة بعد تجهيز الهيكل يعني إعادة جزء من العمل.
- صعوبة الوصول: موقع بعيد أو لا تدخله المعدة بسهولة يحوّل عملية رفع تستغرق ساعات إلى عمل يمتد أيامًا.
ولهذا نفضّل أن نعطي مدة بعد المعاينة لا قبلها. المدة التي تُقال قبل رؤية الموقع رقم تسويقي، والمدة التي تُقال بعده التزام يمكن الوفاء به.
الألوان والمظهر الخارجي
للّون أثر عملي قبل أن يكون ذوقًا: الأسطح الفاتحة تعكس قدرًا أكبر من أشعة الشمس، والداكنة تمتص أكثر، والفرق يظهر في حرارة السطح نفسه — وهو اعتبار له وزن في مبنى سقفه واسع ومعرّض طوال النهار.
أما من ناحية المظهر فالاعتبارات المتكررة: تناسق ألوان الوحدات في الموقع الواحد حتى تبدو مجموعة واحدة لا مبانيَ متفرقة، ولون لا يُظهر الغبار بشكل مبالغ فيه، ووضوح ترقيم أو تمييز الوحدات إن كان الموقع يضم عدة مبانٍ متماثلة — وهو تفصيل بسيط يسهّل التشغيل اليومي أكثر مما يبدو.
السلامة أثناء التنفيذ
تنفيذ هذه المباني يتضمن رفع عناصر ثقيلة والعمل على ارتفاع على امتداد طويل، وهذا يفرض ترتيبًا لا يُختصر: تحديد منطقة الرفع ومنع المرور تحتها أثناء العمل، وتأمين العناصر قبل فك أدوات الرفع عنها، وتنظيم العمل على الارتفاع بحيث لا يكون أحد أسفل موضع العمل مباشرة.
وفي المواقع التي تضم وحدات تعمل بالفعل بجوار وحدة قيد الإنشاء، يُضاف إلى ذلك عزل واضح لمنطقة العمل عن حركة التشغيل اليومية، وتحديد أوقات الأعمال التي تُصدر ضجيجًا أو شررًا. ننظّف الموقع أولًا بأول ولا نترك بقايا قص أو براغي على أرض يمشي عليها الناس أو تمر عليها إطارات.
ما الذي يُكتب في الاتفاق؟
الاتفاق الواضح يحمي الطرفين، وأكثر الخلافات تنشأ من بنود لم تُكتب لا من بنود اختُلف عليها. ما ينبغي أن يكون مكتوبًا في هذا النوع من المشاريع:
- الأبعاد والارتفاع وعدد الوحدات.
- مواصفة الهيكل والتغطية، ووجود العزل وموضعه.
- عدد الأبواب والفتحات ومقاساتها ومواضعها المعتمدة.
- طريقة التصريف ومكان خروج الماء.
- حدود النطاق صراحةً: أن أنظمة التربية خارج العقد، وأن دورنا فيها التنسيق والتجهيز فقط.
- موعد استلام متطلبات مورّد الأنظمة، وأثر تأخرها على المدة.
- مدة التنفيذ وما الذي يبدأ احتسابها.
- طريقة التعامل مع أي تعديل بعد الاعتماد.
وننصح بشيء بسيط يوفّر كثيرًا: أن تُرفق مع الاتفاق ورقة المقاسات ومواضع الفتحات المعتمدة نفسها. الرجوع إليها عند أي سؤال لاحق يحسم النقاش في دقيقة.
الفرق بين عرض المقاول وعرض المورّد
حين تجمع عروضًا لهذا النوع من المشاريع ستجد أنواعًا مختلفة لا يمكن وضعها في مقارنة واحدة:
- عرض توريد مواد: يسعّر الهيكل والألواح وينتهي عند تسليمها أو عند تركيبها بحدود ضيقة، دون مسؤولية عن تجهيز الموقع أو التفاصيل أو النتيجة كمبنى.
- عرض تنفيذ المبنى: يسعّر مبنى مكتملًا — المعاينة والتخطيط والهيكل والتغطية والعزل والفتحات والتصريف والتسليم — ومعه جهة واحدة مسؤولة عن أن يعمل الكل معًا. وهذا ما نقدّمه.
- عرض «مشروع متكامل»: يشمل المبنى والأنظمة معًا من جهة واحدة. رقمه أعلى بطبيعته لأنه يشمل نطاقًا أوسع.
والسؤال الذي يحسم أي نوع تتعامل معه بسيط: من المسؤول إذا تسرّب الماء من السقف بعد سنة؟ ومن المسؤول إذا لم يعمل نظام التبريد كما ينبغي؟ إجابة السؤالين تكشف حدود كل عرض بدقة أكبر من أي بند مكتوب.
التراخيص والاشتراطات: من تسأل؟
تختلف الاشتراطات باختلاف الجهة المالكة للأرض وتصنيف النشاط وموقعه، ولا توجد قاعدة واحدة تصلح للجميع. ولا يصح أن يقول لك منفّذ إن مشروعك «مطابق» دون أن يكون ذلك صادرًا عن الجهة المختصة نفسها.
ما ننصح بسؤال الجهة المعنية عنه قبل البدء: ما المطلوب للبناء على هذه الأرض بهذا النشاط، وهل هناك حدود للمساحة المبنية أو الارتدادات عن حدود الأرض أو المسافات بين الوحدات، وما المطلوب فيما يخص تصريف المياه والتعامل مع المخلفات.
ودورنا في ذلك واضح: ننفّذ وفق ما تعتمده أنت والجهة المختصة، ونلتزم بالمقاسات والارتدادات المتفق عليها. أما إصدار التراخيص والاعتمادات فمسار يخص مالك المشروع مع الجهة المعنية، ولا نعطي بشأنه وعودًا لا نملكها.
أنواع المباني من منظور إنشائي
حين نتحدث عن «نوع الحظيرة» فالمقصود عندنا تصنيف إنشائي لا تصنيف تربوي، ويقوم على ثلاثة فروق عملية:
- حسب الغلاف: مبنى مغلق بالكامل يعتمد على أنظمة داخلية للتحكم في بيئته، أو مبنى ذو جوانب مفتوحة أو شبه مفتوحة يعتمد على حركة الهواء الطبيعية. الفرق بينهما يغيّر تصميم الجدران والفتحات والعزل كليًا.
- حسب التغطية: سقف بصاج مفرد، أو سقف بألواح معزولة، أو مزيج — سقف معزول وجدران بصاج مثلًا.
- حسب عدد الوحدات: مبنى مفرد، أو مجموعة وحدات متماثلة في موقع واحد بمسارات خدمة بينها.
ولا يوجد «أفضل نوع» بشكل مطلق؛ الأنسب هو ما يطابق طريقة التشغيل المخطط لها وحالة الموقع. ولمن يريد قراءة أوسع في أنواع الحظائر ومكوّناتها، هناك صفحة مخصصة لذلك في الموقع مذكورة في قائمة المقالات أدناه.
المبنى المغلق مقابل المبنى المفتوح
هذا القرار يسبق كل ما عداه لأنه يحدد الغلاف والعزل والفتحات معًا:
- المبنى المغلق: جدران كاملة وفتحات محددة المواضع، ويعتمد على أنظمة متخصصة للتحكم في بيئته الداخلية. إنشائيًا يعني عزلًا أهم، وإحكامًا أدق عند الأبواب والأطراف، وفتحات بمواضع ومقاسات لا تحتمل التقريب.
- المبنى المفتوح أو شبه المفتوح: جوانب مفتوحة أو قابلة للإغلاق الجزئي، ويعتمد أكثر على حركة الهواء الطبيعية. إنشائيًا يعني اهتمامًا أكبر بالرياح — لأن الهواء يمر تحت السقف ويدفعه من الأسفل فيحتاج تثبيتًا ومساند أكثر انتباهًا — وبدخول المطر المائل من الجوانب.
والقرار بينهما ليس قرارنا: هو يتبع طريقة التشغيل التي يحددها صاحب المشروع ومن يستشيره فنيًا. دورنا أن ننفّذ المبنى الذي يطابق ذلك القرار، وأن نوضّح أثره الإنشائي والتكلفي قبل الاعتماد.
تحديث مبنى قائم بدل إعادة بنائه
ليست كل الطلبات مبنى جديدًا. جزء منها مبانٍ قائمة يُراد تحديثها — تغيير تغطية متهالكة، أو إضافة عزل لم يكن موجودًا، أو تعديل مواضع فتحات بعد تغيير نظام التشغيل.
وهذه الأعمال ممكنة، لكنها تبدأ دائمًا بفحص الهيكل القائم: حالة الأعمدة عند القواعد، وسلامة الوصلات، ووجود صدأ مؤثر من عدمه. فإن كان الهيكل سليمًا، فتجديد التغطية وإضافة العزل عمل واضح ومحدود، ويعطي مبنى يبدو ويعمل كالجديد بتكلفة أقل بكثير من إعادة البناء.
وما يجب قوله بصراحة: إضافة العزل إلى مبنى مغطى بالفعل تعني فك التغطية القائمة، ولا توجد طريقة تلتف حول ذلك. لهذا يكون قرار العزل في المبنى الجديد أوفر بكثير من تأجيله.
ماذا يحدث بعد التسليم؟
تسليم المبنى ليس نهاية العلاقة بالضرورة. ما يظهر بعد بدء التشغيل عادةً من نوعين:
- ملاحظات تنفيذ: شيء لم يُضبط كما ينبغي — تثبيت يحتاج شدًا، أو طرف يحتاج معالجة، أو إحكام باب. هذه تُعالَج، وهي جزء من إنهاء العمل لا خدمة إضافية.
- تغييرات تشغيلية: رغبة في إضافة فتحة، أو تعديل موضع باب، أو تقسيم داخلي بعد أن استقر الاستخدام. هذه أعمال جديدة تُقدَّر على حدة.
ونقول للعميل دائمًا: أول موسم مطر هو التقرير الحقيقي عن المبنى. إن مرّ دون ملاحظات على التصريف والتثبيت، فالمبنى نُفِّذ كما ينبغي. وإن ظهرت ملاحظة، فالوقت المناسب لمعالجتها هو حينها لا بعد سنوات.
كيف يُحدَّد الارتفاع المناسب؟
الارتفاع في هذا النوع من المباني ليس قرار ذوق ولا سعيًا إلى أكبر رقم ممكن. الاعتبارات التي تحكمه إنشائيًا وتشغيليًا:
- ما سيُركَّب تحت السقف: أي معدات معلّقة أو مسارات خدمة يحددها مورّد الأنظمة تحتاج مساحة فوقها للتركيب والصيانة.
- حركة العمل اليومية: ارتفاع يسمح بالتنقل والتنظيف والوصول دون عناء.
- أثر الارتفاع على الحجم الداخلي: كل زيادة في الارتفاع تزيد حجم الهواء داخل المبنى، وهو ما ينعكس على عمل أي نظام تحكم يُركَّب لاحقًا.
- أثره على التكلفة: الارتفاع يزيد كمية الكسوة الجانبية وأحمال الرياح على المبنى، فيرفع تكلفة الهيكل والتغطية معًا.
والقاعدة العملية نفسها التي نكررها في كل مبنى: الارتفاع الزائد يكلّف الآن، والارتفاع الناقص يكلّف أكثر لأنه يقيّد الاستخدام طوال عمر المبنى. تحديده بدقة في المعاينة — ومع معرفة ما سيُركَّب بالداخل — أوفر من الاجتهاد فيه.
التنسيق مع بقية أعمال الموقع
نادرًا ما يكون المبنى هو العمل الوحيد في الموقع. غالبًا هناك أعمال أخرى تسير بالتوازي أو تسبقه أو تليه، والتنسيق بينها يوفّر وقتًا ومالًا:
- ما يسبقنا: تسوية الأرض، والطرق الداخلية التي تدخل منها المعدات، وأي تمديدات تمر تحت موضع المبنى — هذه يجب أن تنتهي قبل القواعد لا بعدها.
- ما يوازينا: أعمال السور أو البوابات أو المباني الخدمية الأخرى — يمكن أن تسير معنا بشرط ألا تتزاحم على مساحة مناورة المعدات.
- ما يلينا: تركيب الأنظمة الداخلية، وأي تشطيبات أو تجهيزات نهائية — تبدأ بعد اكتمال الغلاف.
وحين يكون هناك أكثر من مقاول في الموقع، فالاتفاق المبكر على تسلسل الأعمال ومساحات العمل يمنع أكثر مشكلة شائعة: أن ينتظر الجميع بعضهم بعضًا، أو أن ينفّذ أحدهم عملًا يضطر غيره إلى فتحه لاحقًا.
نطاق العمل الجغرافي
مقرّنا الرياض، وهي نطاق عملنا الأساسي في هذه الخدمة — وهذا يشمل الرياض ومحيطها والمواقع الزراعية والصناعية القريبة منها.
أما المواقع الأبعد فالإجابة فيها تعتمد على المشروع نفسه لا على قاعدة عامة: حجم العمل، وعدد الوحدات، وطبيعة الموقع، وما يتطلبه من إقامة ومعدات. مشروع بعدة وحدات في موقع بعيد قد يكون منطقيًا، ووحدة واحدة صغيرة في المسافة نفسها قد لا يكون. لذلك نفضّل أن تسألنا عن موقعك تحديدًا بدل أن نضع وعدًا عامًا لا يصدق في كل الحالات.
وفي كل الأحوال، المسافة لا تغيّر طريقة العمل نفسها: نفس المعاينة، ونفس تسلسل المراحل، ونفس النطاق المكتوب. ما تغيّره هو الجدولة وتكلفة الوصول، وكلاهما يُذكر في العرض بوضوح بدل أن يظهر لاحقًا كبند إضافي.
نماذج من أعمال الهياكل والمنشآت

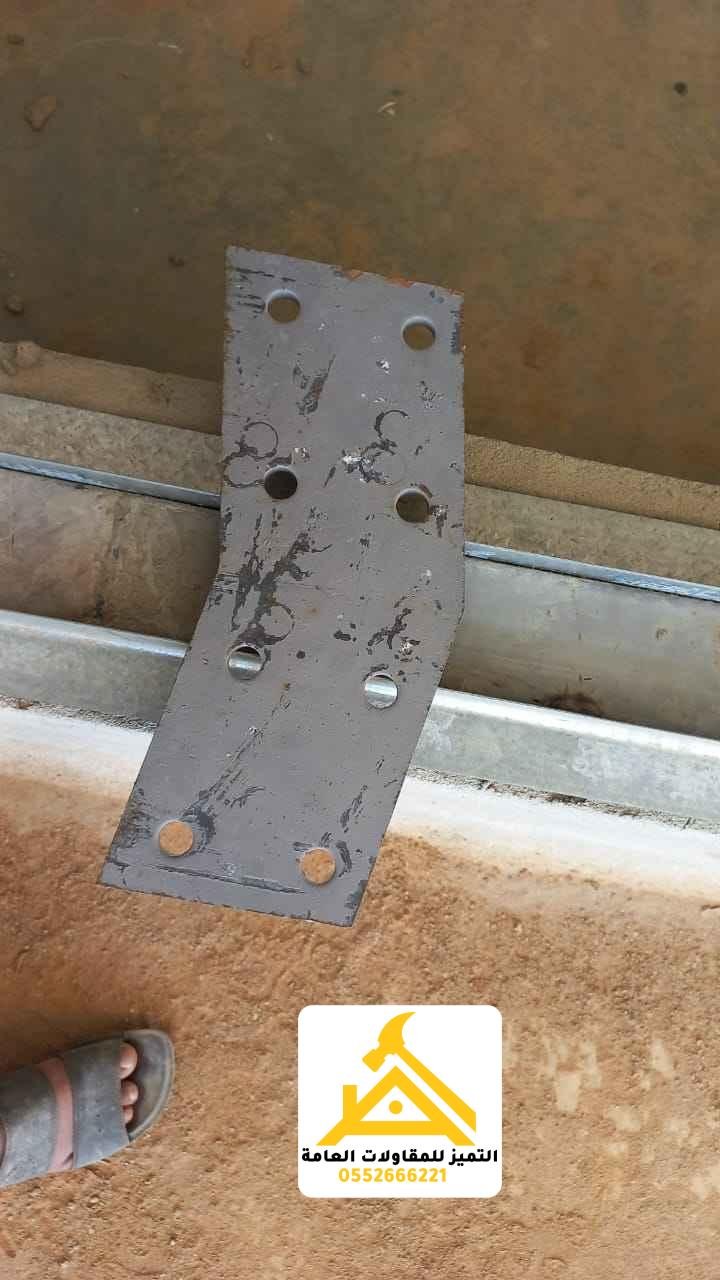

الصور المعروضة في هذه الصفحة من تنفيذ التميز للمقاولات العامة، وتغطي مراحل مختلفة من أعمال الهياكل المعدنية والمنشآت الطويلة: القواعد والجدران، ونصب الهيكل ورفعه، وتغطية السقف والجدران.
ونذكر بوضوح ما تمثّله هذه الصور وما لا تمثّله: هي أعمال هياكل ومنشآت معدنية منفّذة، وتعرض قدرتنا الإنشائية على هذا النوع من المباني. ولا نصفها بأنها مشاريع حظائر دواجن بعينها، لأننا لا نضع على صورة وصفًا لا نستطيع إثباته. وحين تتوفر صور موثّقة لمشروع حظيرة منفّذ، تُضاف بوصفها الصحيح.
مقالات وصفحات ذات صلة
مقالات حظائر الدواجن
خدمات إنشائية ذات صلة
الأسئلة الشائعة عن إنشاء حظائر الدواجن
ما الذي يشمله إنشاء حظيرة الدواجن لدى التميز؟
يشمل المبنى نفسه: الهيكل الحديدي، وتغطية السقف، والجدران والكسوة، والعزل، والأبواب والمداخل، والفتحات الإنشائية، وتصريف مياه الأمطار، والأعمال الإنشائية المرتبطة بالحظيرة. أي بند خارج ذلك يُذكر في الاتفاق صراحةً بدل افتراضه.
هل يشمل العمل الهيكل والسقف والجدران معًا؟
نعم. هذه ثلاثة أجزاء من عمل واحد: الهيكل يحمل المبنى، والسقف والجدران هما الغلاف الذي يُثبَّت عليه. تنفيذها معًا هو الوضع الطبيعي، ويمكن الاتفاق على نطاق أضيق إن كان جزء منها منفّذًا بالفعل.
هل معدات التغذية والشرب ضمن نطاق المقاول؟
لا، ليست ضمن نطاق الإنشاء تلقائيًا. معدات التغذية وأنظمة الشرب والأقفاص أنظمة متخصصة لها موردوها، وتُتفق أو تُنسَّق بشكل منفصل حسب نطاق المشروع. ما نقوم به هو تجهيز المبنى بحيث يستوعبها.
هل مراوح التهوية وأنظمة التبريد ضمن العقد؟
لا، ليست ضمن عقد الإنشاء تلقائيًا. المراوح ووسائد التبريد وأنظمة التحكم أنظمة متخصصة تُورَّد وتُركَّب من جهتها. دورنا الإنشائي أن نترك مواضع الفتحات والمساحات اللازمة لها في الهيكل والجدران بالتنسيق مع مورّدها.
هل يمكن استخدام الساندوتش بانل في الحظيرة؟
نعم، حين يكون العزل مطلوبًا في السقف أو الجدران. والساندوتش بانل ليس بديلًا عن الهيكل: الهيكل الحديدي يحمل المبنى، واللوح المعزول يُثبَّت عليه كغلاف. تفاصيل المادة نفسها بأنواعها وسماكاتها لها صفحتها المخصصة في الموقع.
ما الذي يحدد تكلفة إنشاء الحظيرة؟
المساحة والارتفاع أولًا، ثم نوع الهيكل والمسافة بين الإطارات، ونوع التغطية للسقف والجدران، ووجود العزل من عدمه، وعدد الأبواب والفتحات، وحالة الموقع وما يحتاجه من تجهيز، وسهولة وصول المعدات. لا يوجد سعر متر واحد يصلح لكل موقع، ويُحدد السعر بعد المعاينة.
ما الفرق بين حظيرة الدواجن والهنجر العادي؟
الفرق في الاستخدام لا في مبدأ البناء. كلاهما مبنى بهيكل حديدي وغلاف، لكن الحظيرة تُخطَّط لتستوعب أنظمة تشغيل ومسارات خدمة محددة، وغالبًا تكون أطول وأقل ارتفاعًا وأكثر انتظامًا في توزيع الفتحات. الهنجر العام تحكمه حرية المساحة والارتفاع.
كيف تُختار تغطية السقف والجدران؟
بالاستخدام والميزانية معًا. الصاج المفرد أقل تكلفة ويصلح حيث لا يكون العزل مطلوبًا، والألواح المعزولة تجمع التغطية والعزل في طبقة واحدة. ويبقى ميل السقف واتجاه خروج الماء أهم من نوع اللوح نفسه.
ما الذي نحتاجه في المعاينة؟
أبعاد الموقع الفعلية ومنسوب الأرض، والاستخدام المقصود، والطول والعرض المطلوبان، وأماكن الأبواب والفتحات، واتجاه تصريف المياه، وحالة الأرضية، وطريقة وصول المواد والمعدات. ومن المهم أيضًا معرفة ما إذا كان مورّد الأنظمة قد حُدِّد.
كيف تُنسَّق أنظمة الدواجن مع المبنى؟
بأن تصل متطلبات المورّد قبل تجهيز الهيكل لا بعده: مواضع الفتحات ومقاساتها، وما يحتاجه من مساحات ومسارات. حين تصل مبكرًا تُنفَّذ ضمن العمل؛ وحين تصل بعد التغطية تتحول إلى فتح وتعديل في مبنى مكتمل.
ما الذي يُفحص عند التسليم؟
استواء الهيكل وإحكام الوصلات، وانتظام تثبيت التغطية وسلامة أطرافها، واتجاه الميل ومسار خروج الماء، وحركة الأبواب وإغلاقها، ومطابقة مواضع الفتحات لما اتُّفق عليه، ونظافة الموقع من بقايا القص والتثبيت.
متى يحتاج الهيكل إلى صيانة أو إصلاح؟
المؤشرات العملية: تسريب عند نقاط التثبيت بعد المطر، وصدأ ظاهر عند القواعد وأطراف الصاج، وارتخاء في التثبيتات، وانسداد مجاري التصريف، وتلف في أختام الأبواب. فحص بعد أول موسم مطر يكشف أغلب ذلك مبكرًا.
ابدأ بمعاينة
حدد لنا موقع الأرض والمساحة التقريبية وطريقة التشغيل المخطط لها، ونرتّب معاينة نخرج منها بمقاسات واضحة ونطاق مكتوب وعرض سعر مبني عليه.
